金属屋根の塗替え(トタン屋根)

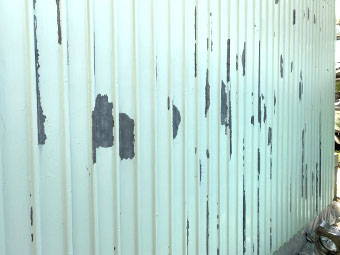

1日目から工事完了まで

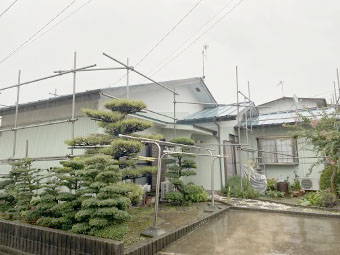

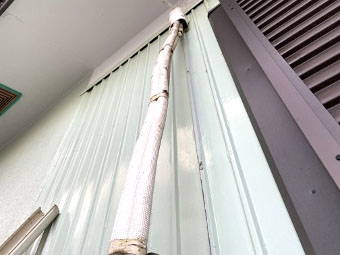

工事前の様子
工事前の様子
【 Y 様邸・塗装工事のはじまり~終わりまでの全て】
工事中の様子は、このページでご説明させて頂きます。「家を守るための作業」・「雨漏り対策」・「塗装で塗ると見えなくなる下地処理」・「工事の裏側」を、ご確認ください。10年~15年に一度の塗替え工事。全力で工事をさせて頂きます。
塗装工事の仕様
≪工 事 仕 様≫
■トタン屋根 (金属屋根)
>>> 遮熱パラサーモシリコン (日本特殊塗料)
■モルタル外壁塗装
>>> パーフェクトトップ (日本ペイント塗料)
■外壁のひび割れ
>>> 大きいひび割れはVカット補修
■付帯塗装
>>>ファインパーフェクトトップ (日本ペイント)
1日目 塗装作業

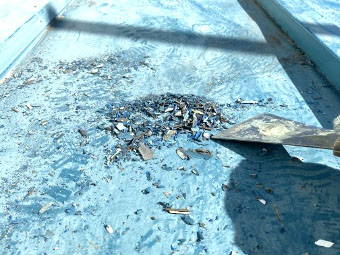

■足場の組み立て
本日は、仮設足場の組み立てで工事の開始です。
明日は、建物の高圧ジェット洗浄にお伺いいたします。

2日目 塗装作業

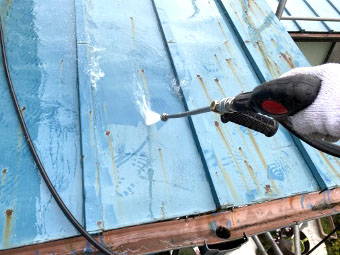

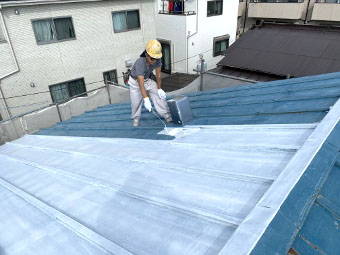

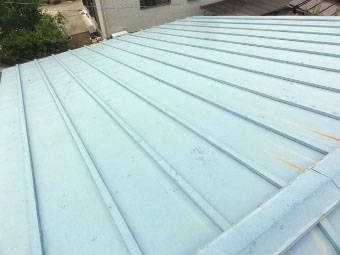

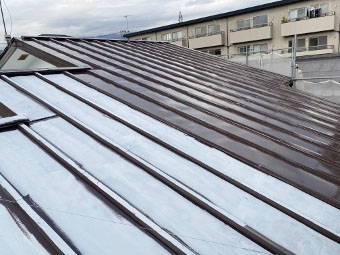

■屋根工事 トタン高圧洗浄

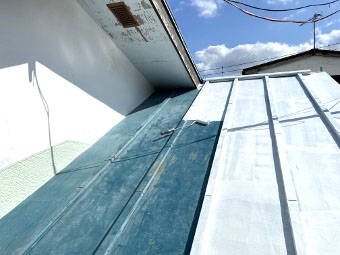

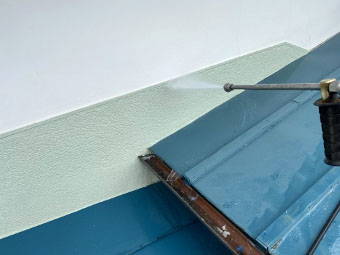

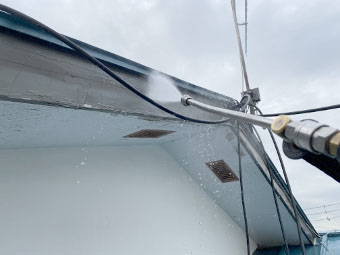

本日は塗装前の高圧ジェット洗浄です! 屋根から洗浄します。

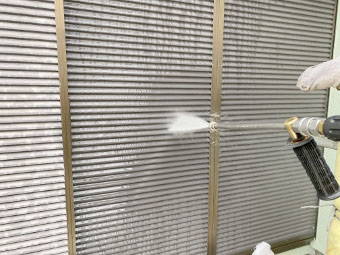

◆外壁工事 高圧洗浄
外壁とそれ以外の各所の高圧洗浄を行いました。

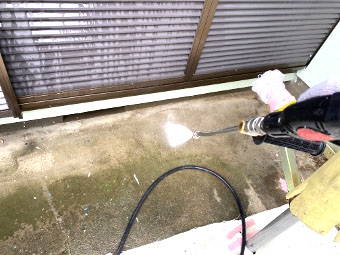

コンクリート土間・窓回りなども一緒に洗浄しておきました!
3日目 塗装作業

■外壁・屋根 下地処理
洗浄後は塗装工程前の下地調整です。

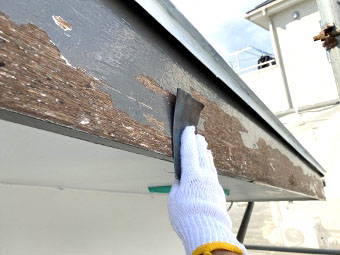

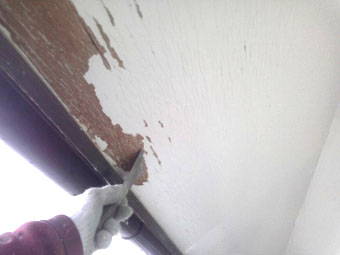

破風板や軒天を、3種4種ケレン。
4日目 塗装作業
■トタン屋根工事 下地処理

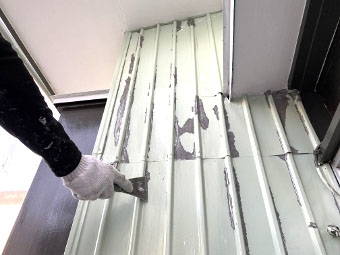

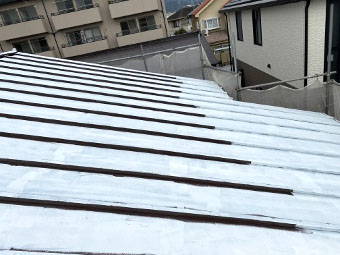

本日も、トタン屋根の下地調整を行います。

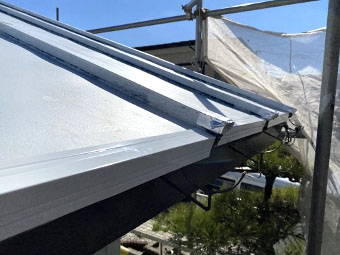

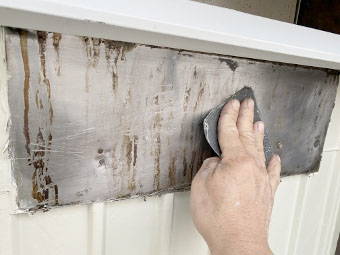

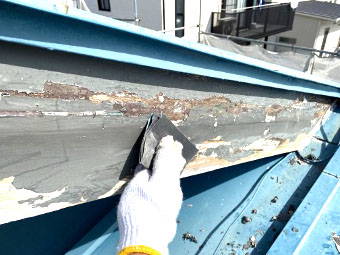

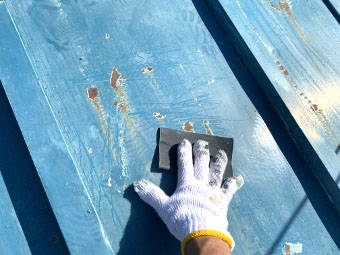

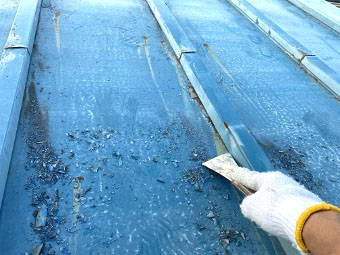

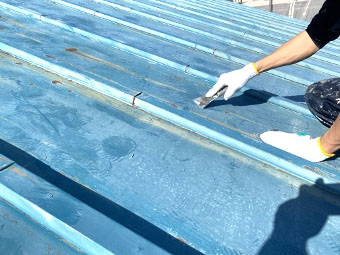

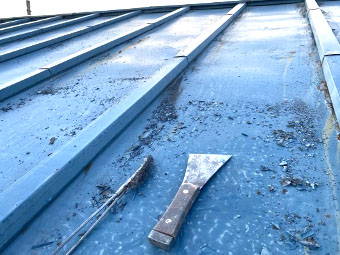

既存の錆びや、剥離塗膜を除去。 下地調整は時間をかけて、丁寧に作業します。 とても大切な工程です。
5日目 塗装作業
■トタン屋根工事 さび止め
本日は、トタン屋根の下塗り工程です。

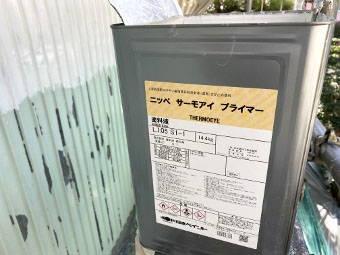

日本ペイントの、サーモアイプライマー。 錆止め効果と、遮熱機能を兼ね備えた桟葺き屋根にぴったりの、塗材です。
◆トタン屋根工事

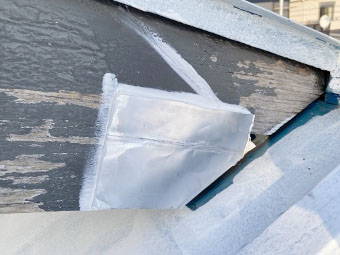

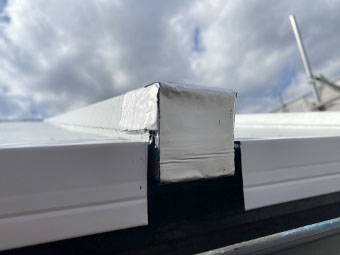

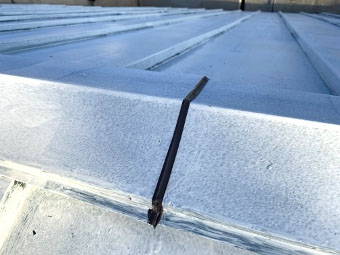

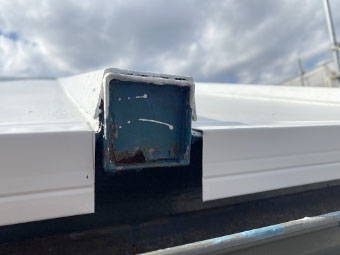

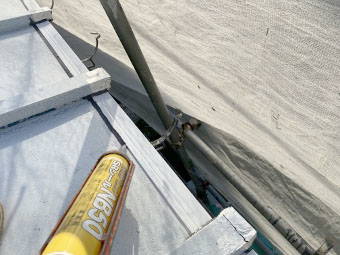

屋根の棟包み板金ジョイント部の防水処理。 内部で止水処理は施されていると思いますが、念のため止水しておきます。
さらに、ビス補強を行って強風対策をしておきましょう。
◆屋根工事 アンテナ塗装

本日の最後に、アンテナ柱もサーモアイプライマーを塗っておきました。
6日目 塗装作業
■外壁工事 下地処理

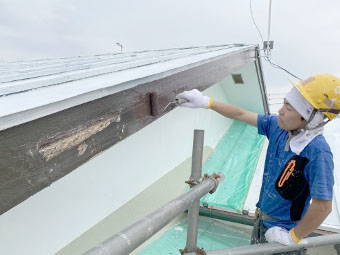

外壁も、屋根と同じように下地調整を。

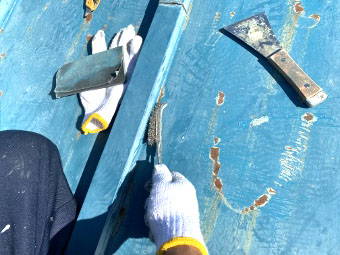

こちらは、破風板の下地調整。 3種4種ケレンです。

7日目 塗装作業

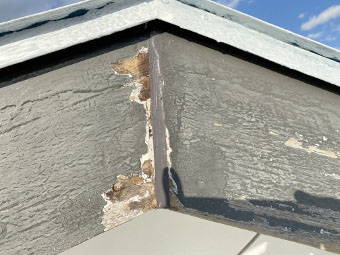

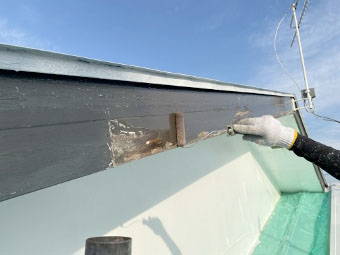

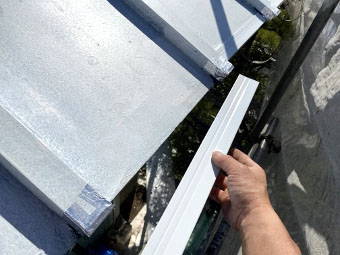

■屋根工事 先端補修

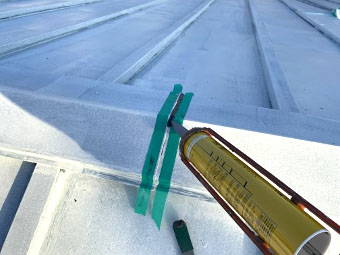

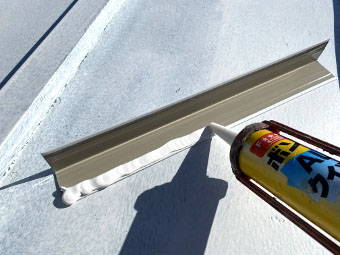

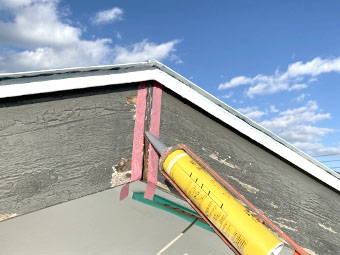

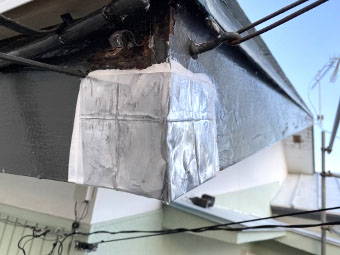

本日は劣化している屋根の軒先を補修します。 内部に雨水が侵入しないよう、止水コーキングします。
◆トタン屋根工事 補修作業
トタン屋根の腐食部の補修処理です。

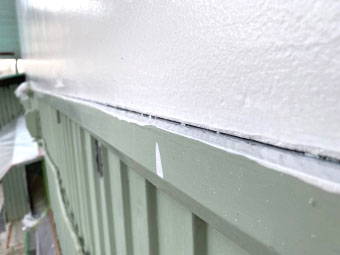

破風板で気になった箇所も、補修しておきました。
8日目 塗装作業
■外壁工事 下地処理
外壁、下地調整。

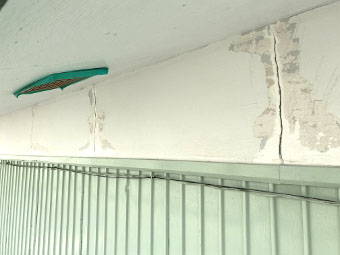

和風つくりの小壁、他部分と同じように下地調整のケレン作業です。

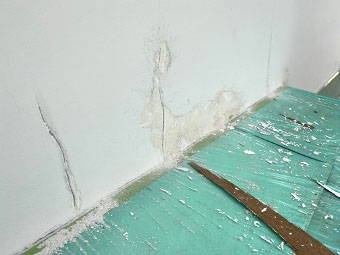

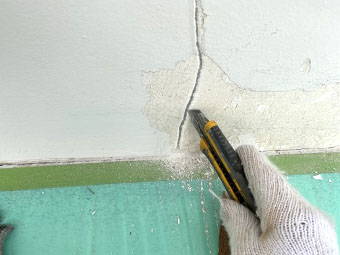

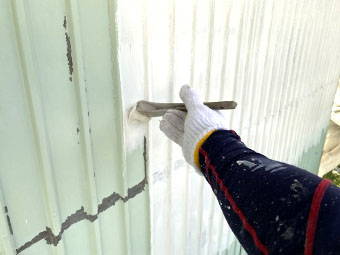

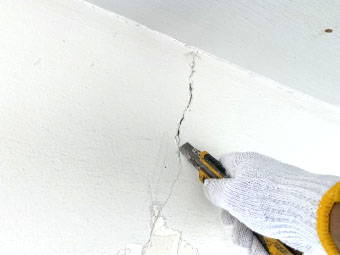

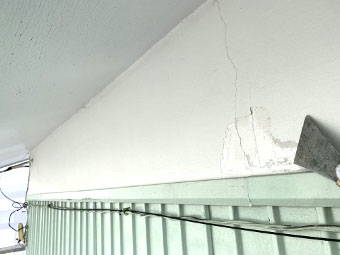

◆外壁工事 クラック(ひび割れ)補修

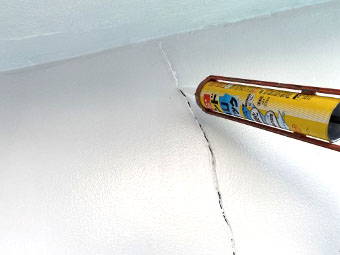

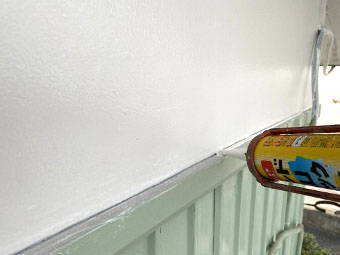

外壁のクラック部に、Vカットをしておきます。 補修材の注入は、後日行います。
◆外壁工事 エアコンカバー取り外し

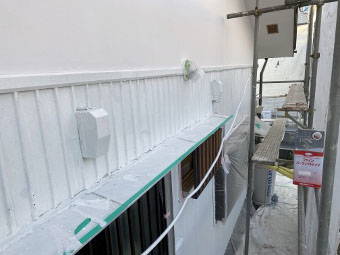

最後に外壁をきれいに塗り込むため、エアコン冷媒管保護カバーは一度外しておきます。
9日目 塗装作業
■外壁工事 クラック(ひび割れ)補修
クラック部分に防水コーキング材を注入します。
◆外壁工事 コーキング処理
雨が入り込みやすい所には、コーキング処理をしておきます。

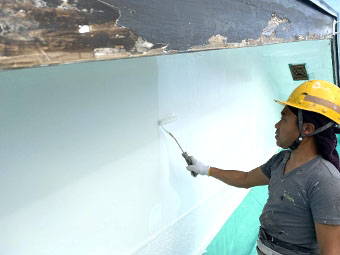

◆外壁工事 下塗り塗装

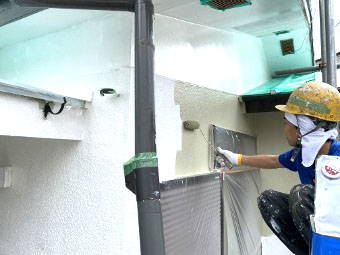

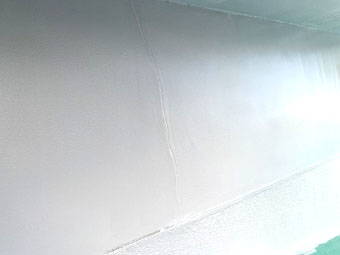

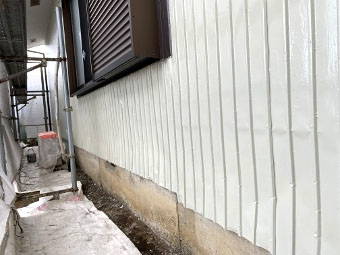

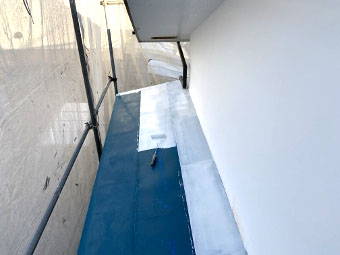

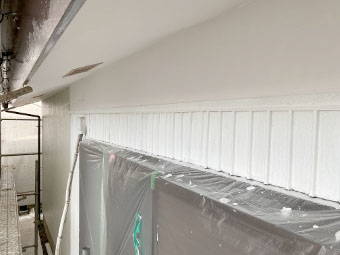

外壁の下塗り工程です。
付帯部の破風板も下塗り。
10日目 塗装作業

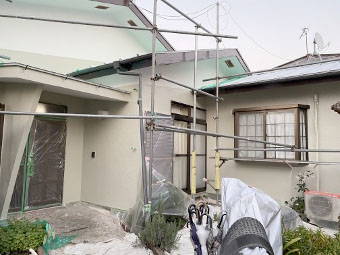

■外壁工事 各所塗装

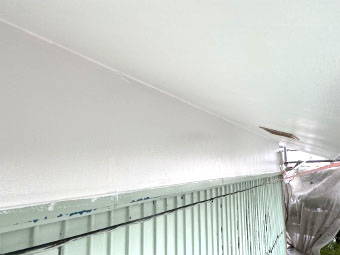

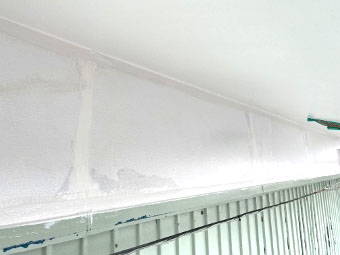

付帯部の仕上げ工程から。 写真は、軒天と小壁の上塗りの様子です。
◆外壁工事 各所塗装②
クラック補修した所も塗装仕上げをして、きれいになりました。
◆外壁工事 各所塗装③

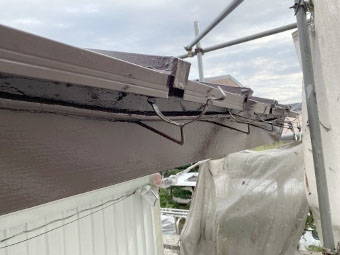

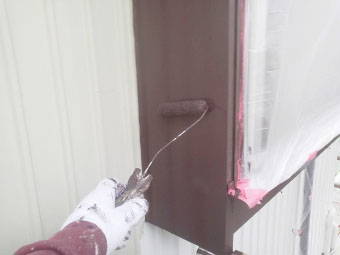

破風板はジョイント部の止水コーキング。 そして、破風板の中塗り。
◆外壁工事 壁の塗装 中塗り

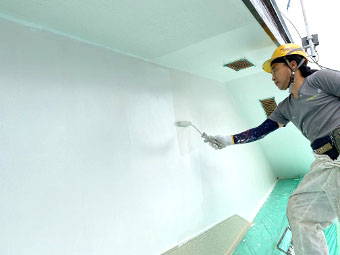

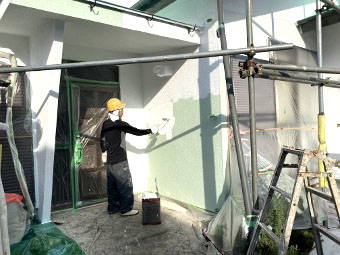

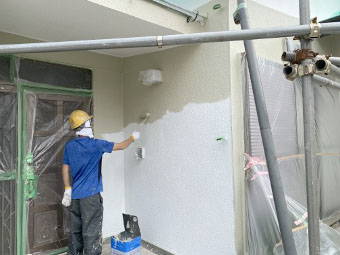

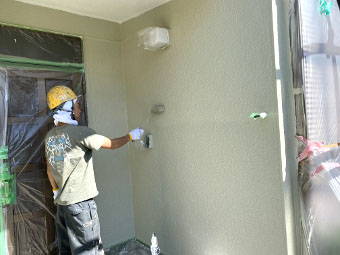

最後に外壁の施工です。
Y様 お打ち合わせのラジカル制御ハイブリッド塗材。
11日目 塗装作業
■外壁工事 上塗り
先日中塗り工程の、玄関廻りモルタル部を仕上げます。
◆外壁工事 下見トタン さび止め

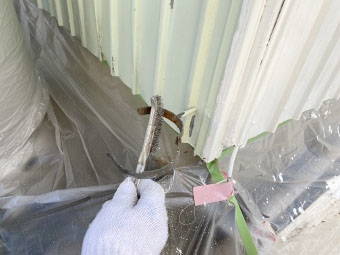

次に、下見トタンの施工です。 さび止め塗料を塗ります。
お打合せの物置も、同様にさび止め塗装を行いました。 上塗りは、後日行います。
12日目 塗装作業
■外壁工事 破風板

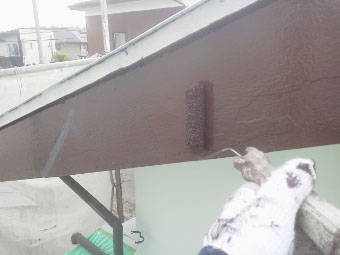

昨日、中塗りをした破風板を仕上げます。 ラジカル制御高耐候塗装の上塗り工程です。

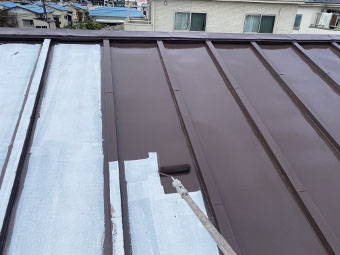

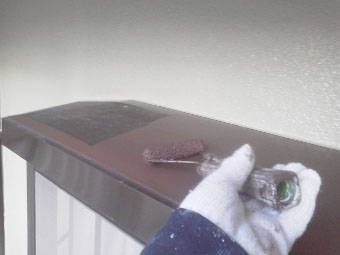

◆トタン屋根工事 中塗り

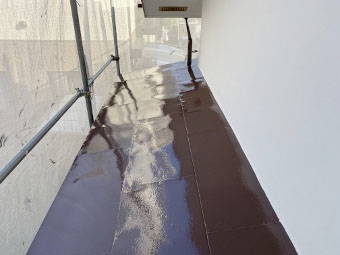

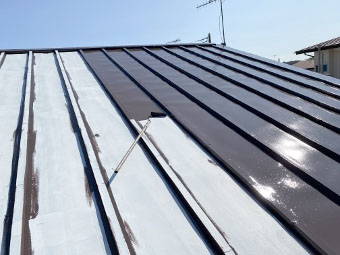

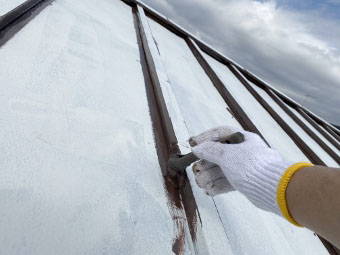

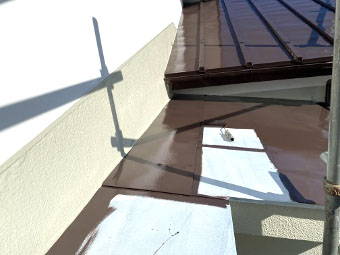

トタン屋根の中塗り工程。 細部から刷毛等で、丁寧に塗り込みます。 全体は、ローラーで施工します。 Y様 先日の軒先の写真も入れておきました。 ご確認くださいませ。。

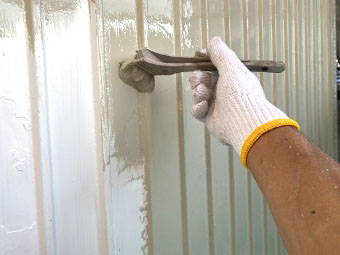

◆トタン屋根工事

本日の最後に、アンテナの柱も塗っておきます。。 明日も、よろしくお願いいたします!
13日目 塗装作業

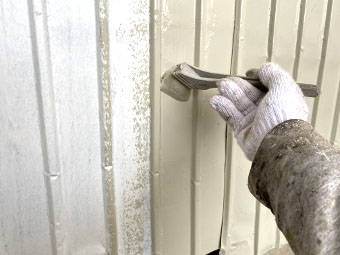

■トタン屋根工事 中塗り

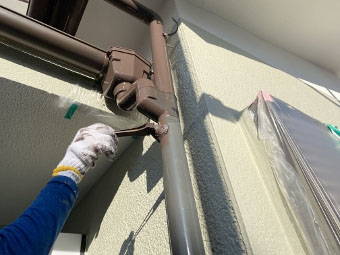

トタン屋根、中塗り (続き)から。

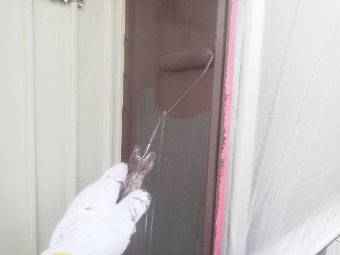

◆外壁工事 下見トタン 中塗り
下見トタンの施工の様子です。 中塗り工程です。

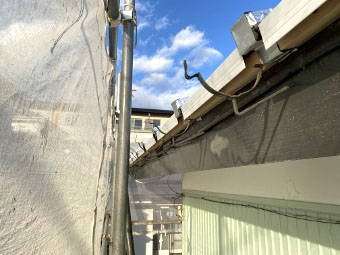

◆外壁工事 雨トイ

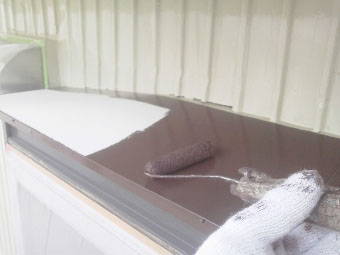

付帯部は、雨トイの施工です。 本日は、ここまで。
14日目 塗装作業

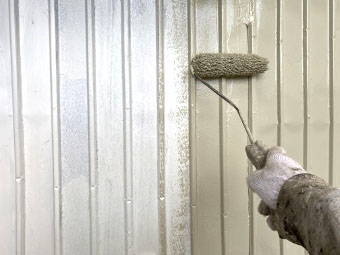

■外壁工事 外壁廻りの塗装

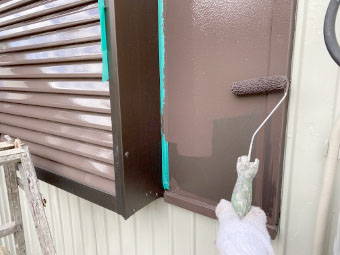

付帯部の施工、窓の木枠をラジカル制御高耐候塗装で中塗りと、上塗りです。

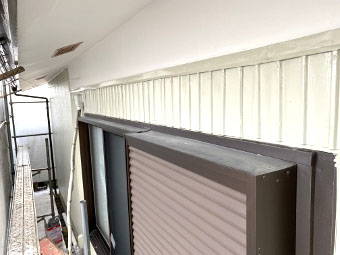

15日目 塗装作業

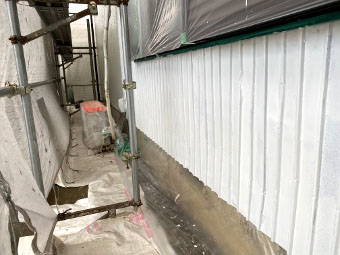

■外壁工事 中塗り

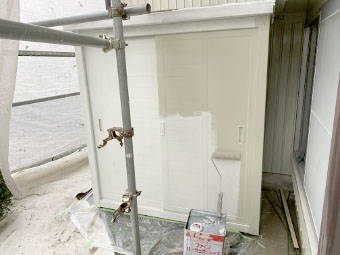

外壁の中塗り工程です。 施工前と、施工後。

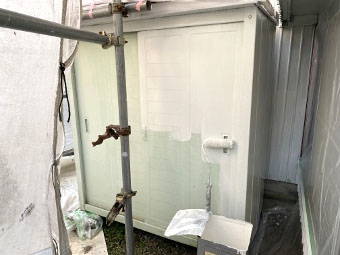

◆外壁工事 物置

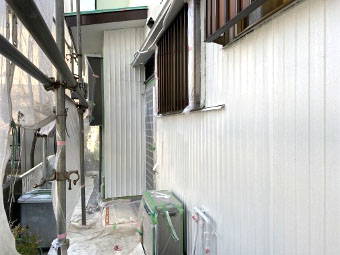

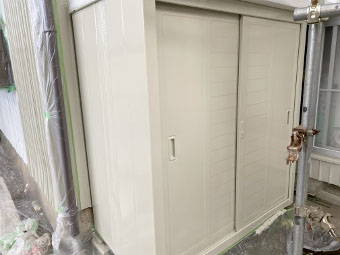

物置の塗装作業も進めておきます。
16日目 塗装作業

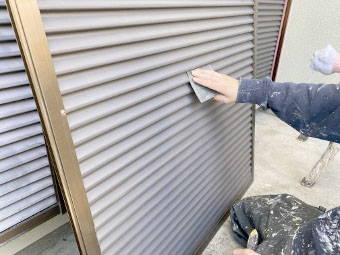

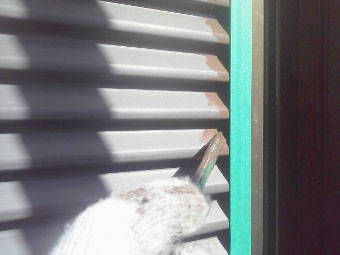

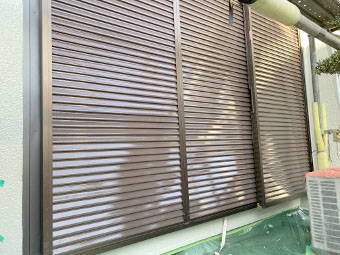

■外壁工事 雨戸塗装
付帯塗装の雨戸の施工です。 下地調整をしてから、ラジカル制御高耐候塗装にて仕上げさせていただきます。

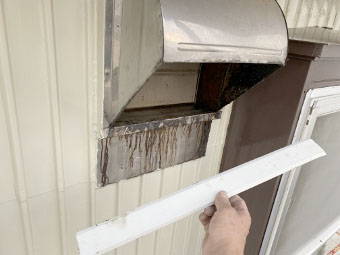

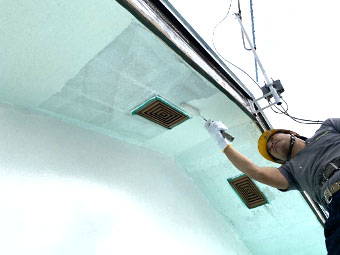

◆外壁工事 レンジフード汚れ対策

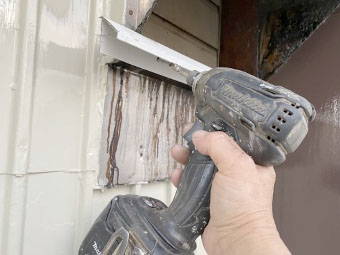

気になっていました換気フード廻りは、油切り板金を取り付けます。施工後は、お掃除。。
Y様 きれいになりました。

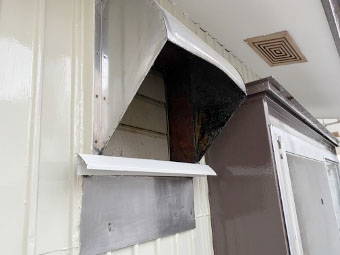

◆外壁工事 物置

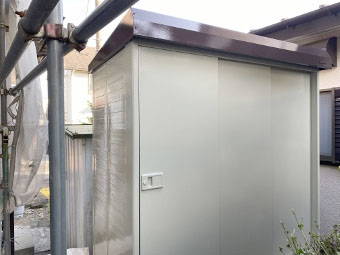

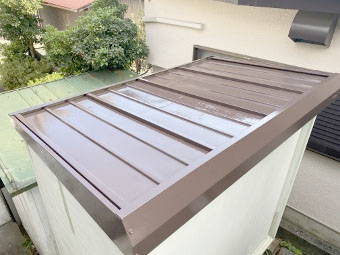

物置は2か所設置されていましたので、残りの物置を仕上げました。
17日目 塗装作業

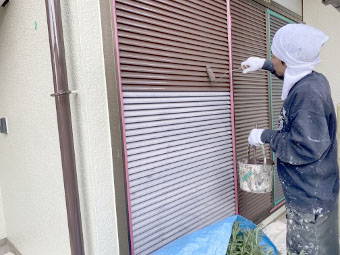

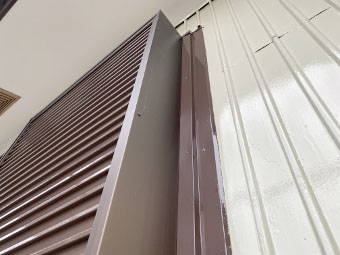

■外壁工事 雨戸塗装

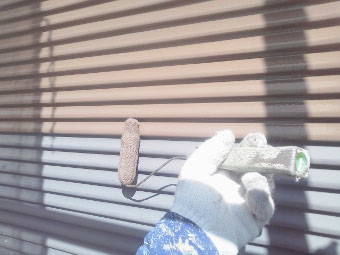

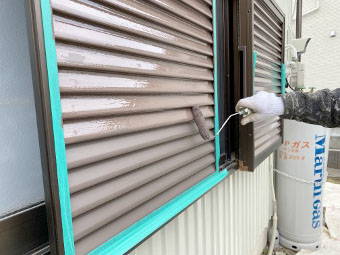

本日も、付帯塗装の続き。 雨戸のラジカル制御高耐候塗装です。。

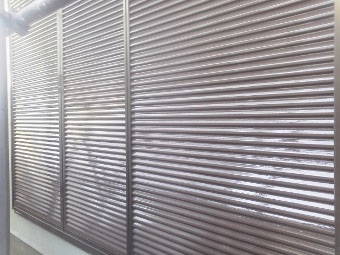

18日目 塗装作業
■外壁工事 最後の仕上げです
本日で完成予定です。 付帯部の霧除けや窓ひさしの様子。雨戸 、窓枠も。

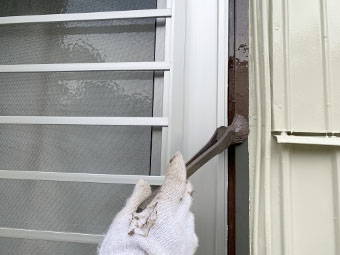

付帯部もこれで、完成です。
工事の完成・終了です。
トタン屋根の塗り替え(サビの対策が重要・施工事例)

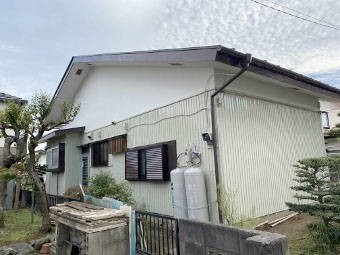

Y様 お待たせしました。 全ての工程が、完了しました。
工事中のご配慮と、ご協力をありがとうございました。
今後は、アフターサービス点検に、お伺いいたします。 よろしくお願いいたします。
ありがとうございました!
~外壁リフォーム工事 外装の色んな所の補修工事~
今日から我が家はキレイにかわる
外壁塗装リフォーム
■塗替え 防水 屋根交換工事なら
0120-770-591
0120-770-591
にご連絡下さい
■ジャパンテック神奈川の外壁塗装工事 実績
>>> (18区 すべてのエリア)
>>> (7区 すべてのエリア)
>>> 相模原市、大和市、海老名市、座間市、綾瀬市、厚木市、愛甲郡
>>> 鎌倉市、逗子市、横須賀市、三浦市
>>> 藤沢市、茅ヶ崎市、高座郡
>>> 平塚、秦野、伊勢原、小田原、二宮、南足柄、足柄上郡下郡
>>> 世田谷、町田市、八王子市、調布市、多摩市など
