15年目のスレート屋根の塗替え方法・注意事項(N様邸 スレート屋根塗装)
1日目から工事完了まで

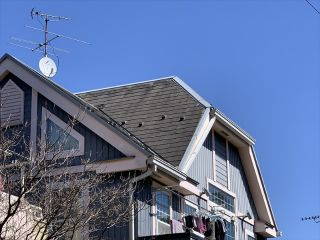

工事前の様子
工事前の様子
【 N 様邸・塗装工事のはじまり~終わりまでの全て】
工事中の様子は、このページでご説明させて頂きます。「家を守るための作業」・「雨漏り対策」・「塗装で塗ると見えなくなる下地処理」・「工事の裏側」を、ご確認ください。10年~15年に一度の塗替え工事。全力で工事をさせて頂きます。
塗装工事の仕様
≪工 事 仕 様≫
■サイディング外壁塗装
>>> ファインパーフェクトトップ・・・ツヤの調整をします
■外壁のひび割れ
>>> 大きいひび割れはVカット補修
■スレート屋根塗装
>>> サーモアイSi (日本ペイント)
■付帯塗装
>>>ファインパーフェクトトップ (日本ペイント)
■付帯塗装
>>>ベランダ床防水コーティング (日本特殊塗料)
1日目 塗装作業

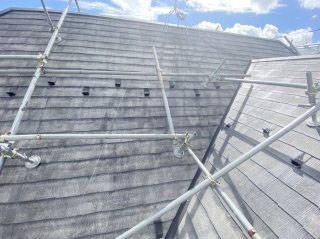

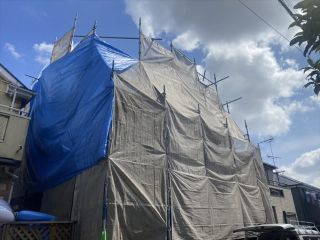

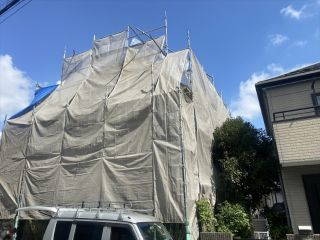

■足場組立作業です。
足場の組立です。
台風シーズンという事もありますので、強風対策もしてあります。
2日目 塗装作業

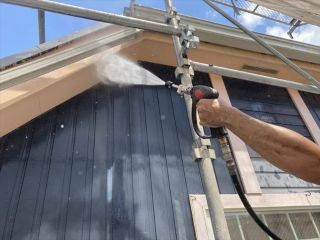

■高圧洗浄(近隣対策)
高圧洗浄前に足場にブルーシートを張って、ご近所への飛散対策をします。

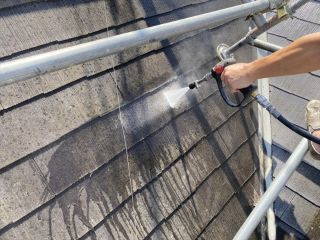

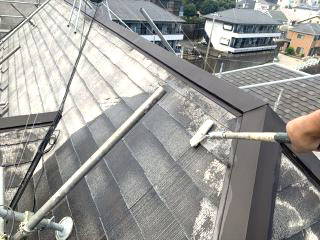

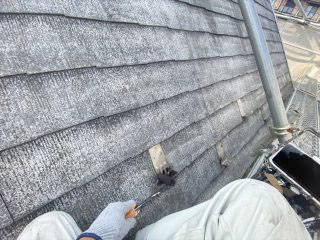

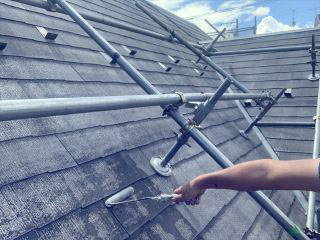

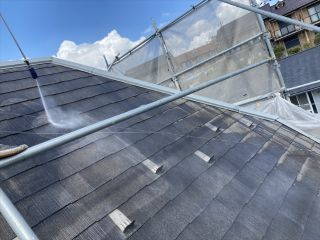

◆スレート屋根の高圧洗浄です

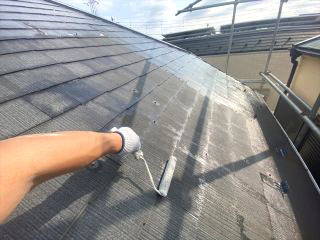

積年の汚れを洗い落とします。

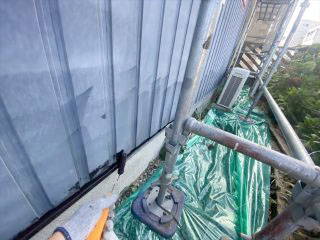

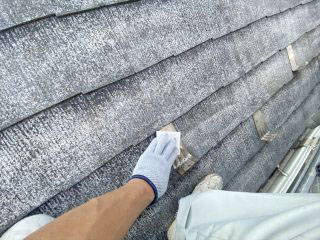

◆外壁サイディングの高圧洗浄です

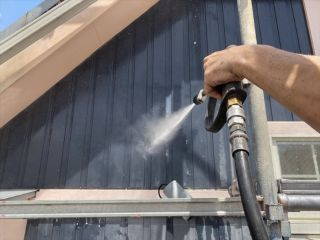

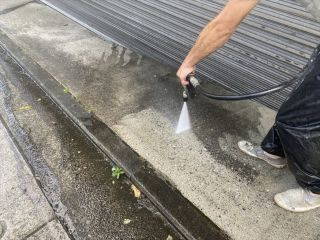

外壁廻りの高圧洗浄です。
静止画では分かりづらいですが、汚れがよく落ちています。

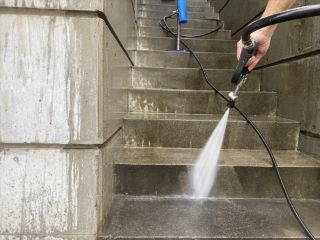

階段・擁壁の高圧洗浄です。

スレート屋根作業 下地強化塗装ー工事3日目

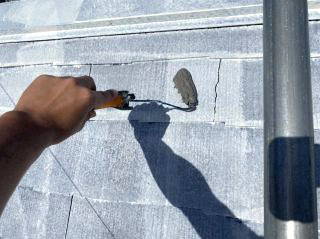

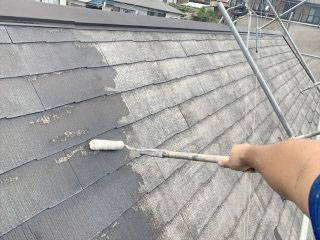

■スレート屋根 下地強化塗装

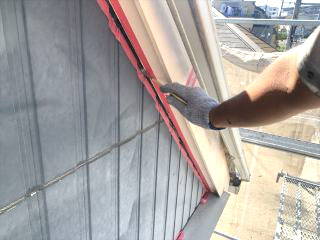

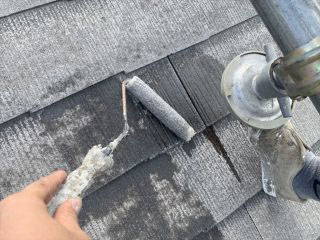

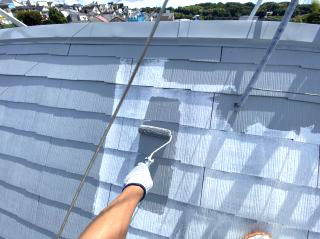

スレート屋根 大分傷んでおります(T_T)
この場合、下地強化塗料をたっぷりと吸い込ませてあげる必要があります。スレート屋根が塗料を吸い込んでいるのが分かるのではないでしょうか?
下地強化塗料を全体に塗った後です。
『本当に塗ったの?』というくらい、吸い込んでしまいました。
※一般的に屋根は3回塗りと言いますが、もし3回塗りで仕上げてしまえば、塗装の剥がれや塗装不良の原因になります。

◆外壁工事 配管の取り外し

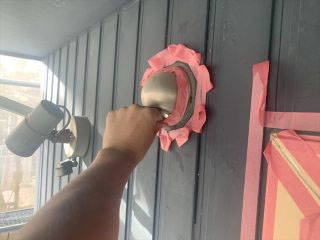

エアコン配管 スリムダクトをはずします。
塗装の塗り漏れが出ないようにしておきます。

◆外壁工事 窓枠の下地処理
窓廻りについている窓枠 & 破風板の作業写真です。

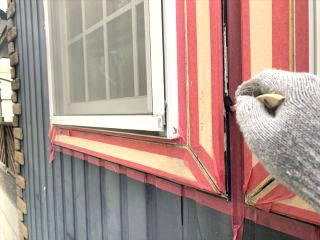

窓枠の継ぎ目から雨水が入りますので、防水処理をします。

写真はカッターでスキマを広げている様子。

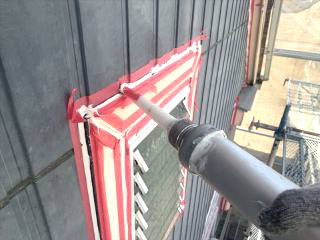

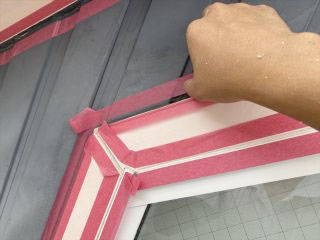

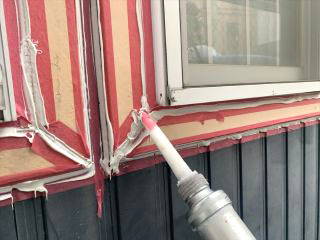

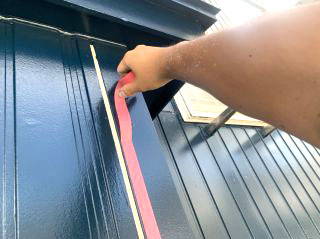

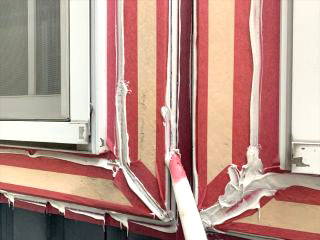

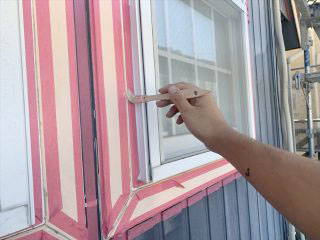

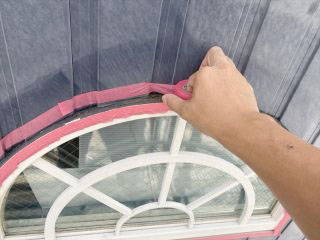

◆コーキング工事 マスキングテープ貼り

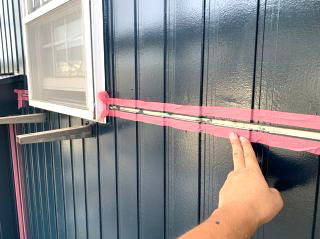

窓廻りコーキングのために、マスキングテープを貼ります。

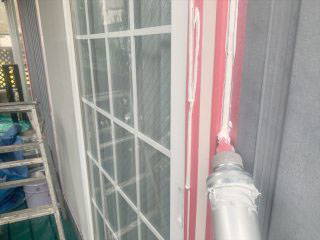

◆外壁工事 サイディングのひび割れ

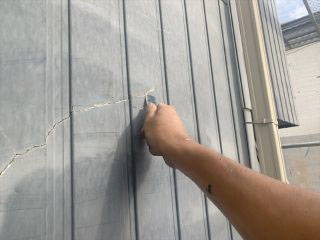

外壁サイディングのひび割れがあります。
斜めに割れています。
斜めのひび割れは 『動きのあるひびわれ』です。 きちんと処理しておかないと早期にひび割れが開いてきますので、注意が必要なんです。。。
4日目 塗装作業
■コーキング工事 マスキングテープ貼り
1枚目 窓と窓枠の間
2枚目 窓枠とサイディング壁の間
両方にコーキング処理をするので、写真の様なマスキングテープの貼り方になります。

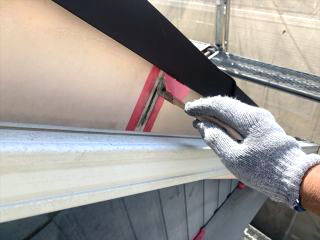

◆スレート屋根工事 金属部の下地処理

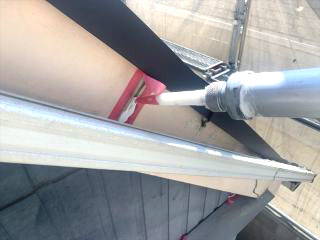

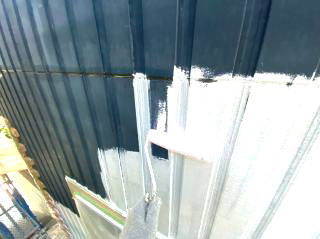

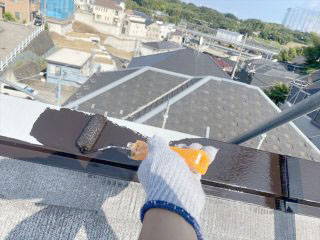

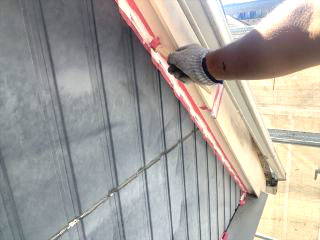

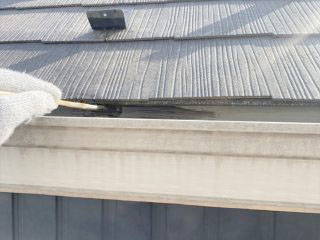

屋根の板金に下地処理です。 研磨紙をつかって、表面の処理。 その後にサビ止め塗料をぬります。
屋根の先端にも板金があるのでハケを使って塗り込みました!

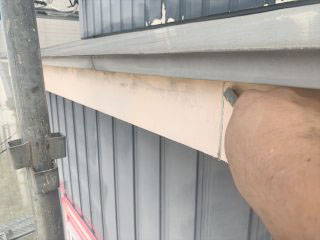

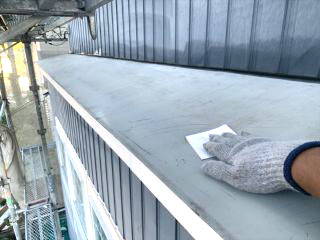

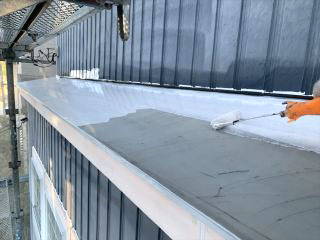

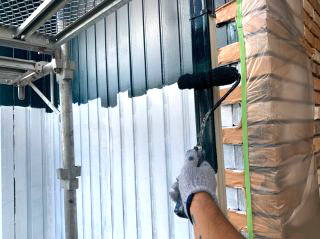

◆外壁工事 基礎水切り
基礎水切りもサビ止め塗料を塗っておきましょう。
5日目 塗装作業
■コーキング工事 コーキング注入

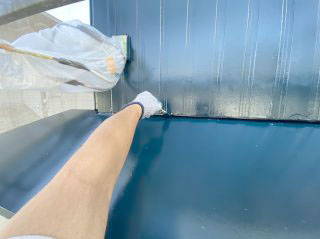

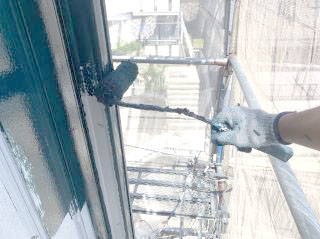

マスキングテープを貼り終えましたので、コーキングを注入します。
コーキングプライマー(接着剤)を塗ってから、コーキング材を注入します。

◆外壁工事 庇です。
庇=ひさし と読みます。
研磨紙で下地処理をしている様子と、サビ止め塗料を塗っている様子です。
スレート屋根作業 下地強化塗装ー工事6日目

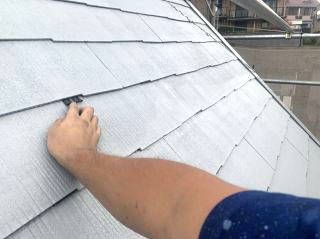

■スレート屋根工事 下地強化塗装2回目
下地強化塗装 2回目です。
たっぷりと吸い込ませるように塗りました。
とにかく、スレート屋根が下地強化塗料を吸い込みます。
大切な工程なので、やりがいがあります。
◆コーキング工事 コーキング注入
先日の続きの作業です。

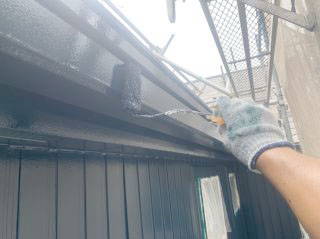

まずはプライマーです。 プライマーもしっかりと吸い込ませるように塗らないと意味が無いので、余すことなく作業しました。 コーキング注入してから、ヘラで押さえます。

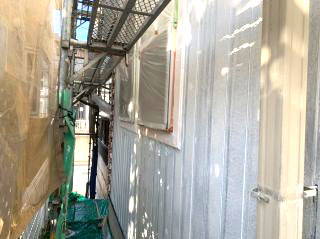

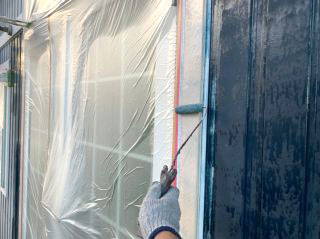

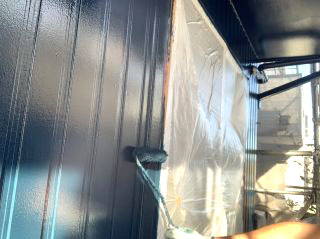

◆外壁工事 ビニール養生
昨日、コーキング作業をしたところは、外壁塗装用の養生作業を少しすすめました。
あしたも続きを、各工程の続きをおこないます。
スレート屋根作業 下地強化塗装ー工事7日目
■スレート屋根工事 下地強化塗装 3回目
本当によく吸い込みます。
脱水症状? って思うくらい、吸い込むんです。
この工程は非常に大切なので、スレート屋根の状況に合わせてこのまま作業を進めます。

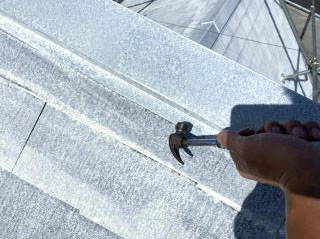

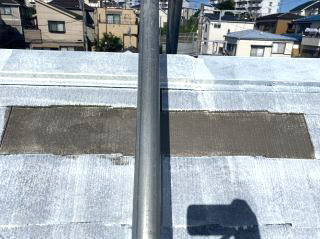

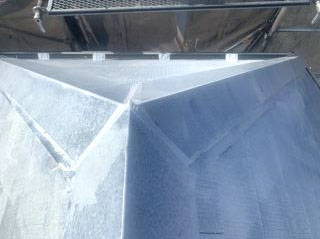

徐々に塗料の吸い込みが止まってきたかな・・・と言う様子の写真です。
(この写真は西側面です。)
◆コーキング工事 コーキング注入
コーキング工事3日目ですね。
プライマー&コーキング注入

◆外壁工事 北側の窓枠
北側の窓枠です。
見積もりの段階で下枠が腐食していることは分かっていました。
きれいに撤去して、復旧はなしです。
8日目 塗装作業

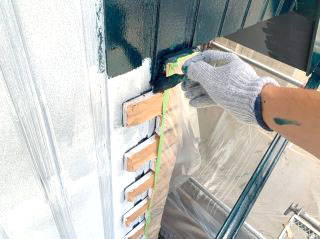

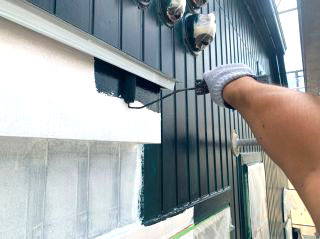

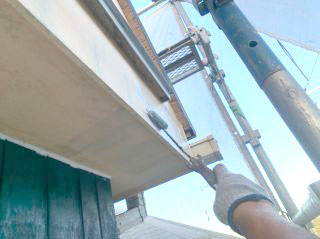

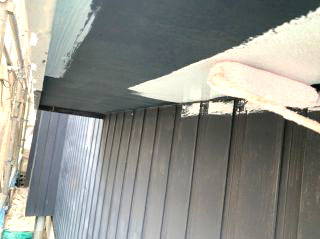

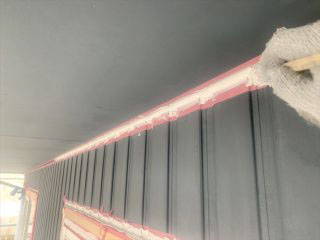

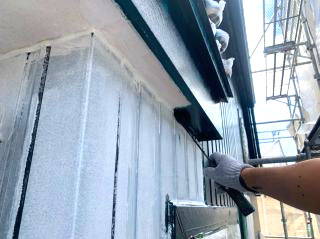

■外壁工事 破風板・軒天・窓枠 下塗り

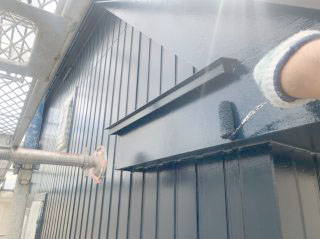

外壁・窓枠・破風板・軒天・雨トイなどすべてに下地強化塗料をぬりました

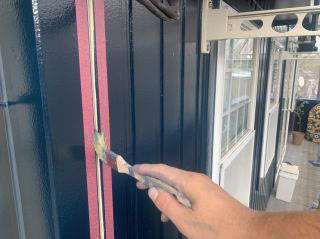

◆外壁工事 サイディング壁 下塗り
サイディング壁に下地強化塗料。
青系のペンキを塗っているように見えますが違います。

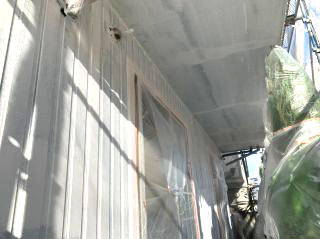

外壁サイディングが退色していて、透明な下地強化塗料を塗ると『濡れ色』という状態になっています。
9日目 塗装作業

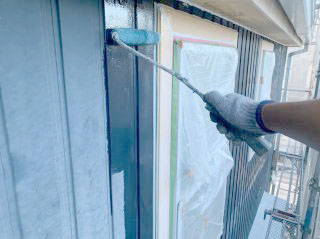

■外壁工事 下塗りです
下地強化塗料で、表層がしっかりとした状態になりました。
次は下塗りです。
この塗料は塗装を長持ちさせる為の、肉厚調整系の塗料です。

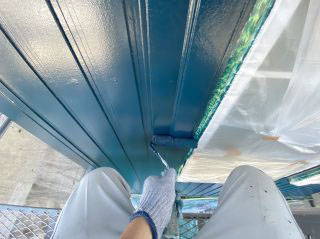

青各所に下塗りを塗り込みます。っぽい外壁が、下塗りで白になりました(^^)下塗り後のようす。

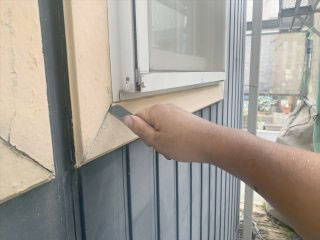

◆外壁工事 窓枠 下地処理
釘穴などの処理もしておきました
10日目 塗装作業

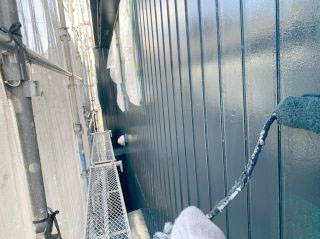

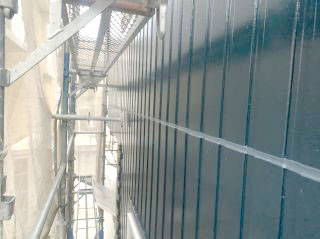

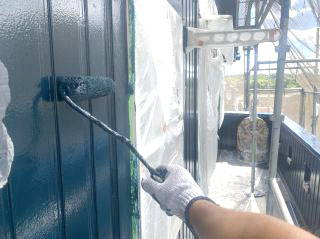

■外壁工事 サイディング壁 中塗り

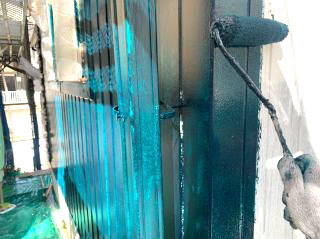

サイディング壁の中塗り作業になります。
外壁・破風板・軒天・雨トイ などすべての色を同一色にします。
デザイン住宅なので、ハイセンスな仕上がりになりますので、完了の仕上がりが楽しみです(*^^)v

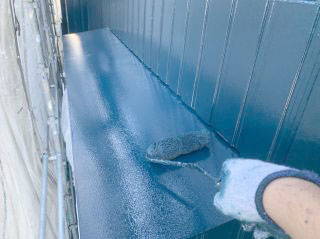

◆外壁工事 サイディング壁 上塗り

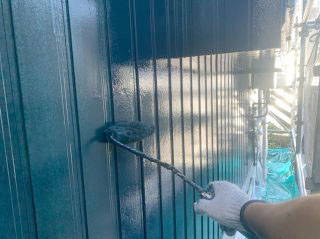

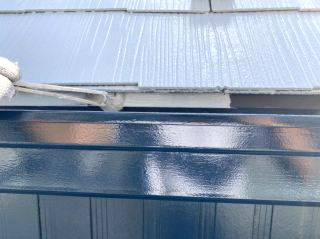

サイディング壁の上塗り作業になります。
中塗りと同じ塗料を、もう一度全体に塗り込みます。
11日目 塗装作業
■外壁工事 サイディング壁 仕上げ塗り
サイディング壁の仕上げ塗りです。 同じ色を3回目になります。
下塗りから含めると5回塗りになります。 各所、しっかりと塗装の厚みを確保させながら塗ります。
スレート屋根作業 下地強化塗装ー工事12日目
■屋根工事 下地強化材 4回目

屋根塗装 下地強化塗料を4回目塗り込みます。 スレート屋根材の吸い込みはほとんど止まりました! 塗料の吸い込みを止めてから、塗装工程を進めることが非常に重要です。

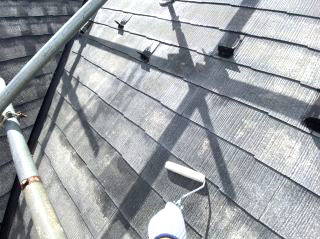

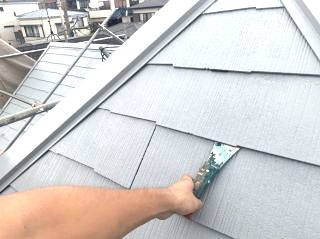

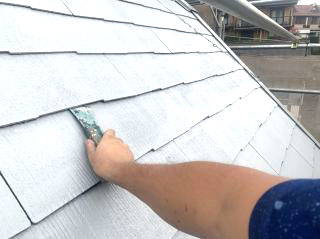

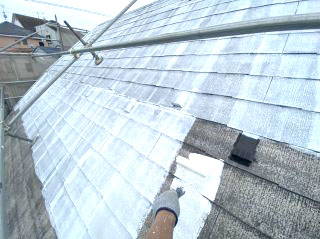

◆屋根工事 スレート屋根 下塗り
作業工程 3日目・6日目・7日目と本日の午前中に、計4回の下地強化塗装を行いました。
写真は、屋根塗装 下塗り作業になります。 ここから3回塗りをすれば屋根が復活します!(^^)!

◆外壁工事 サイディング塗装 仕上げ塗り
昨日の作業の続きです。 サイディング壁の仕上げ塗りの続きを行いました!
屋根・下地調整&遮熱塗装 ー 工事13日目
■屋根工事 板金のコーキング処理

屋根板金の継ぎ目のコーキング処理です。 継ぎ目から雨の侵入を防止する効果があります。
◆屋根工事 スレート屋根のひび割れ補修
スレート屋根材のひび割れ補修です。 防水材をひび割れに入れ込むとともに、スレート1枚丸ごと防水材にて包みます。 (スレート屋根材はひび割れが分岐したり、伸びることあるためです)

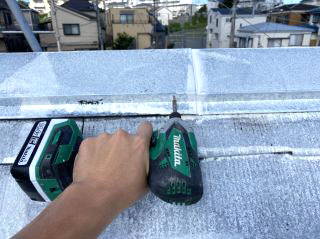

◆屋根工事 板金部のビス補強
棟押さえ板金というヶ所の補強作業です。
ここは2センチほどの小さな釘が45センチ間隔で止付けされています。 これだけだと、台風で飛ばされている家が多いので、ビスで補強しておきます。

◆屋根工事 スレート屋根 中塗り
スレート屋根の中塗りです。 使っている塗料は遮熱シリコン塗料です。
遮熱=熱を反射する 最近では一般的に使わている塗料になっていますね。
◆外壁工事 サイディング目地コーキング

サイディング壁にはコーキング目地があります。
古いコーキング材を撤去して、マスキングテープ張ります。
今、作業している目地は、『動く目地・ワーキングジョイント』と言われています。 ここには、他の部位と違い、耐久力の高いコーキング材を使用して、家をまりたいと考えています。
屋根・下地調整&遮熱塗装 ー 工事14日目
■屋根工事 タスペーサー取付
スレート屋根の重なり目を広げて、毛細管現象や、屋根のすき間から入る雨水の排出をスムーズにする作業です。タスペーサーという、スペースを確保する部材を取付しています
◆外壁工事 サイディング目地 コーキング
サイディング目地にコーキングを注入します。 これで、雨が降っても防水性を確保できます。
15日目 塗装作業

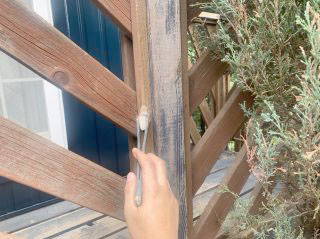

■木製フェンスの塗装
木製フェンスの塗装です。 防腐剤を色分けしながら塗ります。
木目を消さない、浸透型塗料ですよ!
16日目 塗装作業

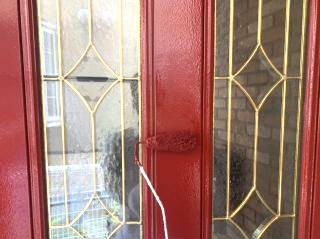

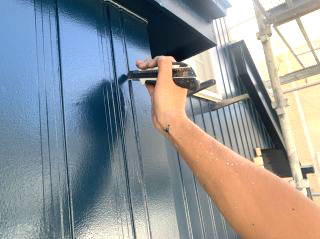

■外壁工事 玄関扉の塗装

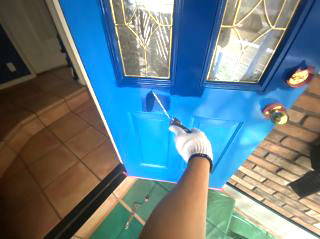

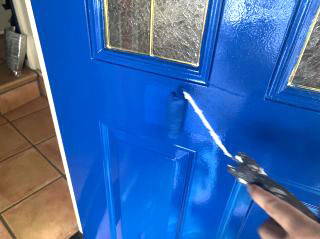

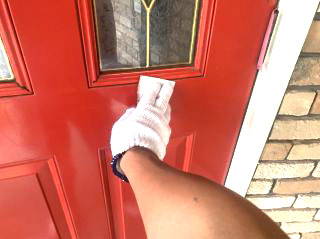

玄関扉です。 表は赤色 アクセントカラーとなりますね! 作業していて楽しくなります(*^^)v
◆外壁工事 玄関扉の塗装
こちらは玄関扉の裏面(室内側)です。 表は赤でしたが、裏面は青色。 青色は、室内側が暗くなりすぎないような色になっています。
17日目 塗装作業

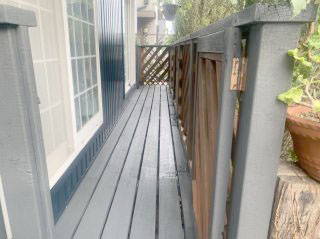

■外部ウッドデッキなど 塗装仕上げ

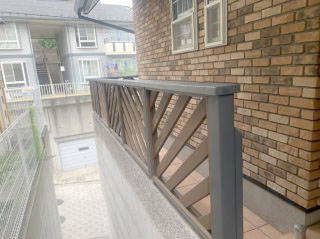

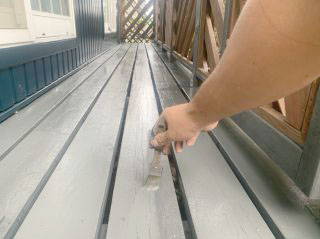

ウッドフェンス 及び ウッドデッキの塗装仕上げになります。
家だけでもなく、外構も家の雰囲気にマッチしていて素敵ですね(^^)
15年目のスレート屋根の塗替え方法・注意事項
(N様邸の工事実例)
外壁サイディング・スレート屋根・外構塗装 全ての工事が完了いたしました!
壁5回塗り 屋根6回塗りです。
完全責任施工なので、状況に合わせた施工も多々ありましたが、工事期間をお任せ頂けたのでしっかり出来たと思います。 万が一気になることがありましたら、お知らせくださいませ。
後日、保証書をお持ちいたします。
では、こちらの工事中解説は終わりになります。
有り難う御座いました!
