秦野市/サイディング外壁塗装・コーキング目地交換(打ち替え)
1日目から工事完了まで
【K様邸・塗装工事のはじまり~終わりまでの全て】
工事中の様子は、このページでご説明させて頂きます。「家を守るための作業」・「雨漏り対策」・「塗装で塗ると見えなくなる下地処理」・「工事の裏側」を、ご確認ください。10年~15年に一度の塗替え工事。全力で工事をさせて頂きます。
≪工 事 仕 様≫
■サイディング外壁 パラサーモシリコン外壁用 (遮熱シリコン塗料)
■コーキング目地交換 超耐候SRコーキング
■付帯塗装 ファインパーフェクトトップ (日本ペイント製)
■工事前の様子
工事前の全体の様子になります。
同じく、工事前の全体の様子になります。
1日目 塗装作業
■作業後更新します
本日から、よろしくお願いいたします! まず、工事開始の仮設足場の組み立て。
明日は、高圧ジェット洗浄にお伺いいたします。
2日目 塗装作業
■屋根も一緒に洗います

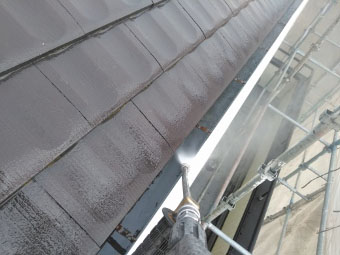

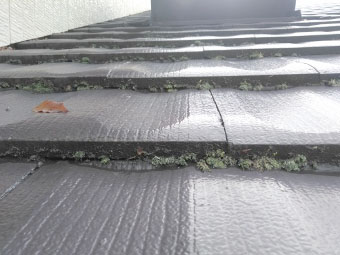

本日の高圧ジェット洗浄は、屋根から洗ってゆきます。 写真は、洗浄前の様子です。

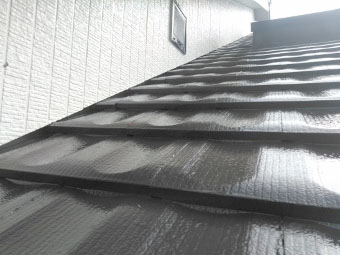

きれいになりました。
■雨トイの中 清掃

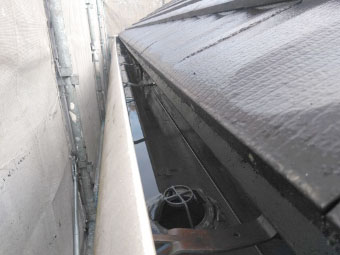

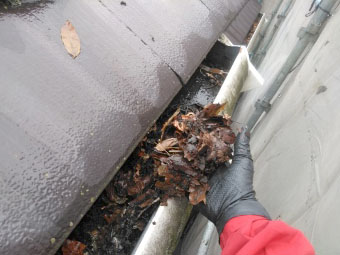

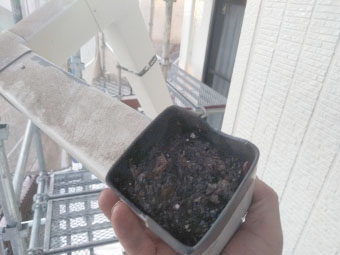

軒トイ内部は、枯れ葉等 詰まっていましたので清掃します。
次に、洗い流して完了。
■外壁・付帯部の高圧洗浄

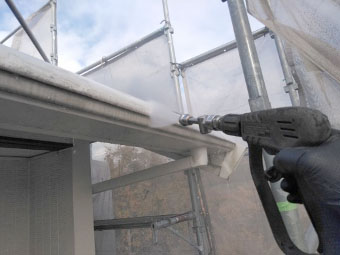

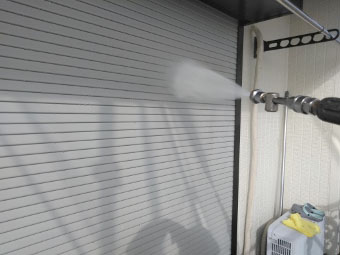

続いて、雨トイ外部も同様に洗浄します。

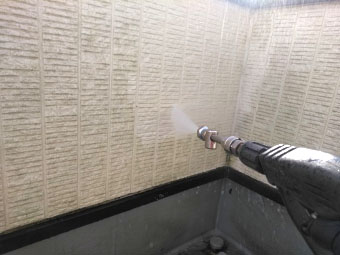

外壁サイディングも、ご覧の通りです。

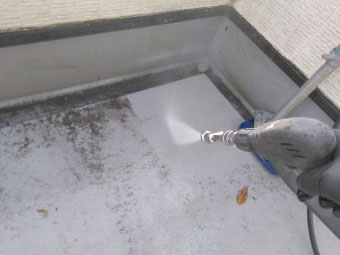

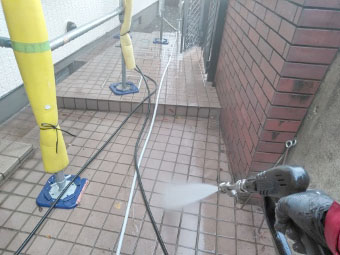

こちらは、ベランダ床面

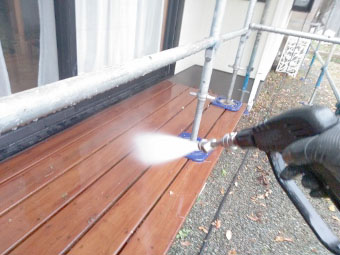

付帯塗装部や、お庭のデッキ等も一緒に洗いました。

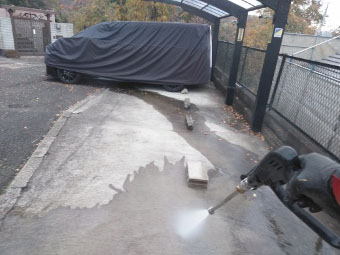

洗浄の終わりに、玄関床タイルとカーポートの土間コンクリートを洗い流したら、完了です。
3日目 塗装作業
■塗装前のビニール養生
塗装工程前の準備。

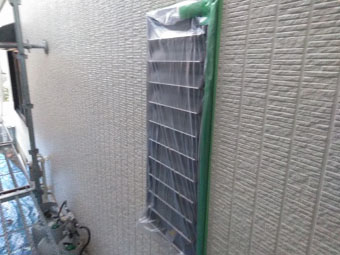

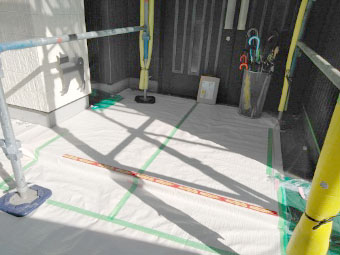

お庭廻りや、玄関タイル等 塗料が付着しないように、養生を行います。
ベランダ手摺は、保護テープを貼ってからビニールで養生します。
■エアコン配管カバー 取り外し

本日の最後に、外壁サイディングをきれいに塗り込むため、外壁に付属しているエアコン冷媒管保護カバーを外しておきます。
4日目 塗装作業
■養生の続き

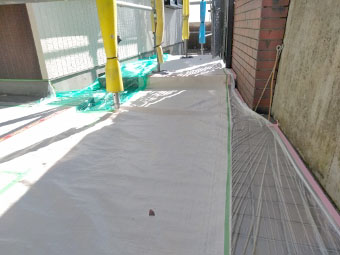

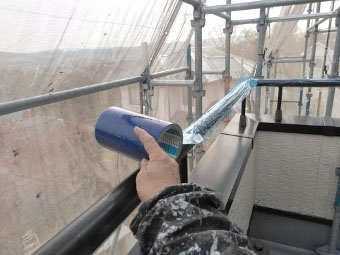

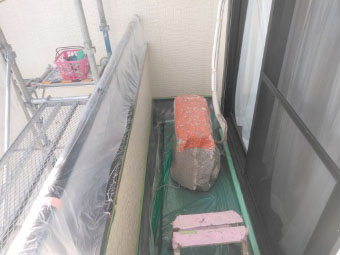

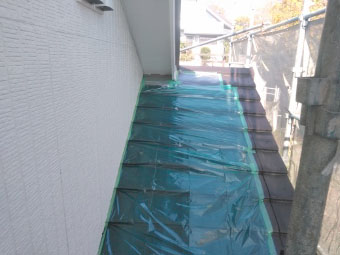

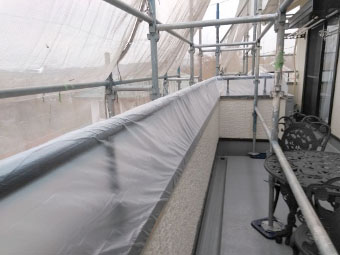

養生の、続きです。 屋根廻りと、ベランダの養生。
■排水口のつまり直し
お打ち合わせには無かったですが、ベランダの雨樋が詰まっておりましたので、、
もちろん、たてトイ内部も同様に清掃しました。。
■コーキング撤去

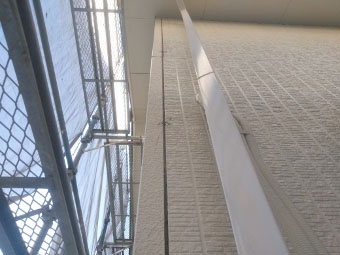

続いて外壁サイディングのコーキングです。まず、たてトイの位置をずらしマス。

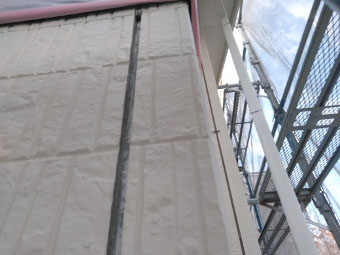

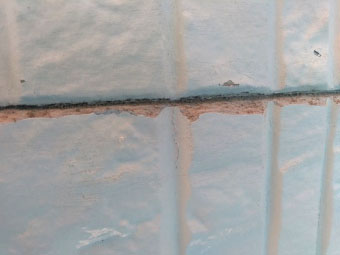

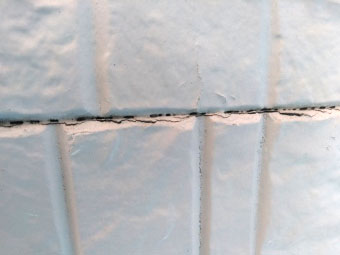

既存の古いコーキング材を撤去。 本日は、ここまでです。 明日も、よろしくお願いいたします。
5日目 塗装作業
■コーキング目地 撤去
本日も、古いコーキング材の撤去です。続いて、撤去。
K様 引き続き、よろしくお願いいたします。

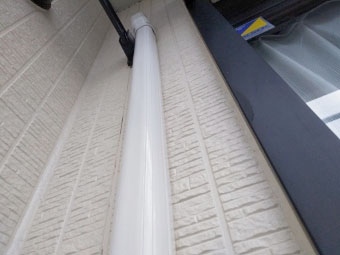

雨トイがありましたが、丁寧に作業をするために外してあります
6日目 塗装作業
■コーキング撤去
本日も、下準備です。 既存の古いコーキング材を撤去
■塗装前のビニール養生(残り)
残ってるサッシ廻りは、ビニール養生です。
7日目 塗装作業
■サイディング 下地調整作業

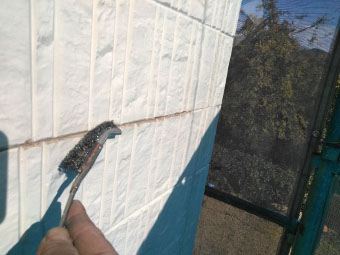

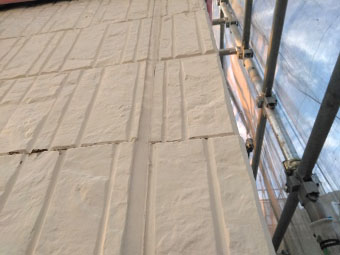

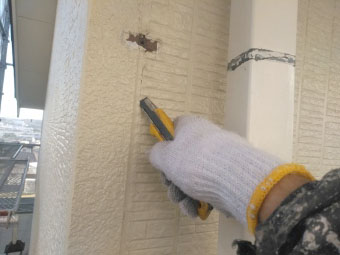

本日から下塗り工程ですが、下地調整してから下塗り工程に進みます。 外壁サイディングの、ジョイント部。 以前の塗膜の剥離が見られましたので、ケレンして古い塗膜を除去。
■下地調整・ビフォーアフター
先程の箇所、施工前と施工後の様子です。
■サイディング外壁塗装 下塗り
外壁サイディングの下塗りは、お打合せで変更しました遮熱シリコンです。 もちろん、下塗りから上塗りまでオール遮熱仕様です。
各所、下塗り工程です。
8日目 塗装作業

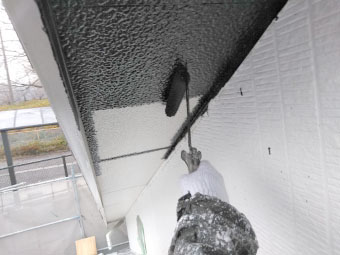

■軒天塗装

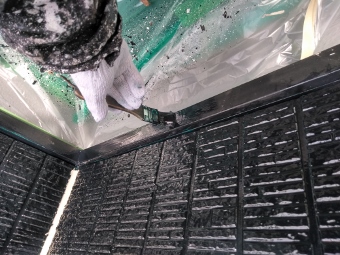

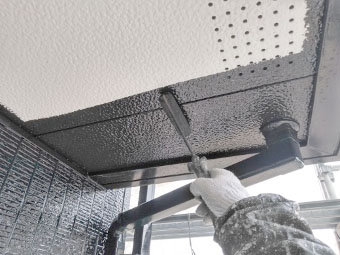

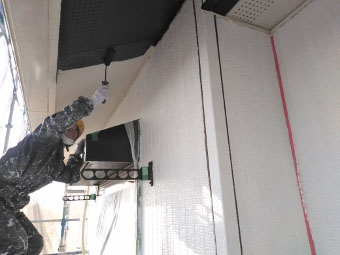

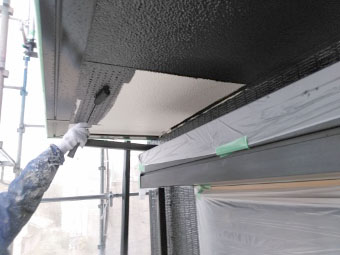

本日から外壁サイディングの中塗りですが、軒天から施工します。 お打ち合わせの艶消し仕様。

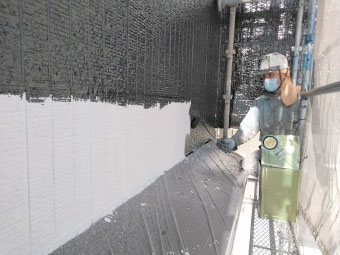

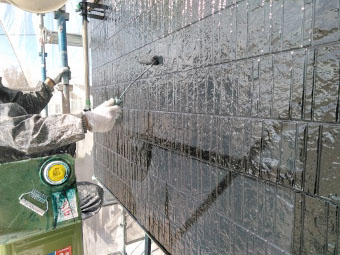

■サイディング外壁塗装 遮熱シリコン

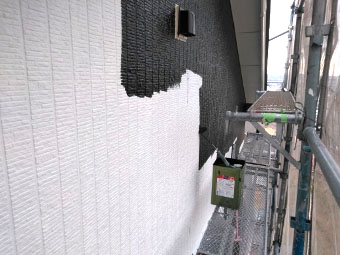

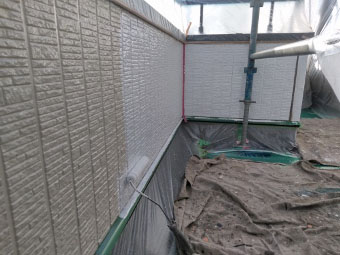

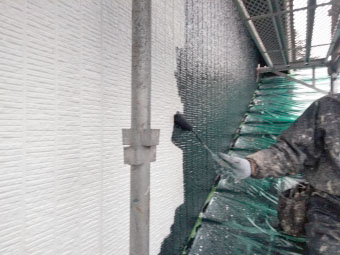

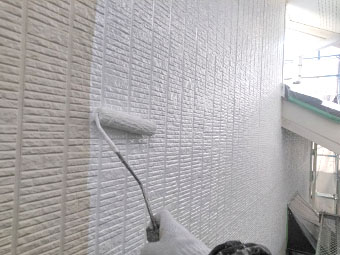

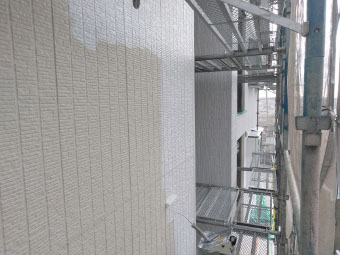

続いて、サイディングは中塗り工程。
遮熱パラサーモシリコン外壁用。

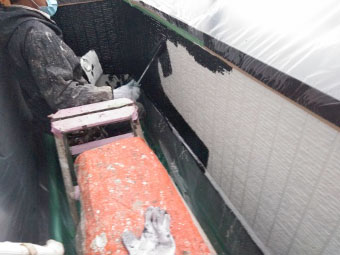

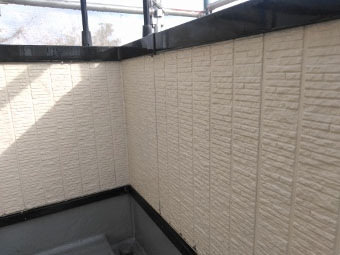

ベランダ廻りも、同様です。
9日目 塗装作業

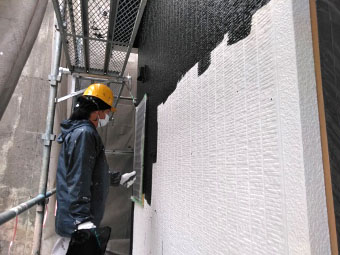

■サイディング外壁塗装 遮熱塗装
外壁サイディングは、昨日の続き。
遮熱パラサーモシリコン外壁用、中塗り工程です。
■サイディング外壁塗装 下塗り
その他の箇所は、遮熱プライマー。
面積の大きい建物でしたので、東西南北 面で分けて施工しております。
■付帯塗装 雨トイ・軒天
付帯塗装の雨トイも、同時進行で。。
軒天塗装も、面で分けて進めます。
10日目 塗装作業

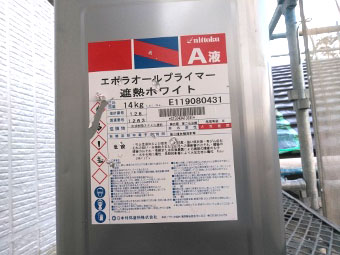

■サイディング外壁塗装 下塗り
残っている面
遮熱仕様の下塗りから。
■軒天塗装
外壁サイディングの乾燥待ちの間に、引き続き軒天を進めます。

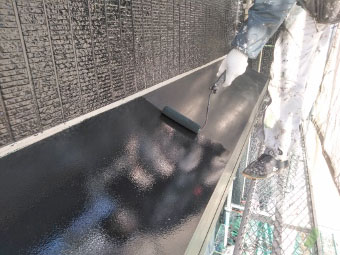

■サイディング外壁塗装 遮熱塗装
ご指定の、遮熱パラサーモシリコン外壁用

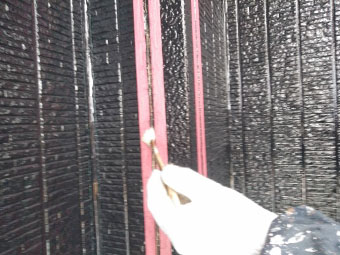

午前中下塗りの箇所を、中塗り。
11日目 塗装作業
■付帯塗装 破風板・軒天

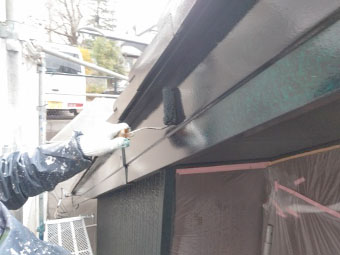

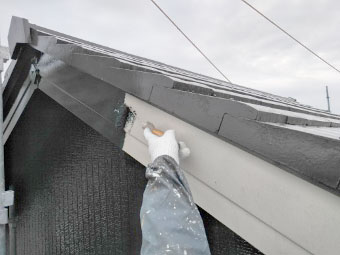

本日は、付帯部の塗装も外壁サイディングと同時に、進めます。 写真は、破風板の施工です。 お打合せの、遮熱パラサーモシリコン樹脂。
軒天は続きの工程です。
■サイディング外壁塗装 遮熱塗装
残っている外壁サイディング
■付帯塗装 破風板仕上げ
先程の破風板は、仕上げの上塗りまで。。
本日は、ここまでです。
12日目 塗装作業
■コーキング交換作業
本日から外壁サイディングのコーキング施工です。

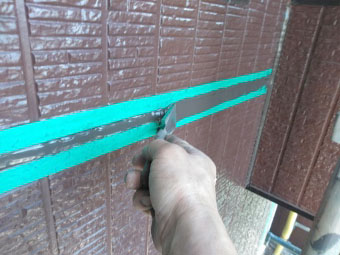

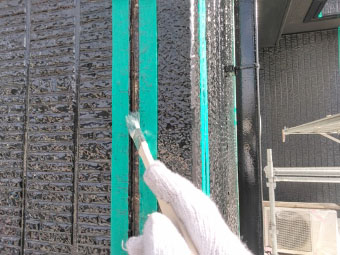

密着プライマーの塗布。

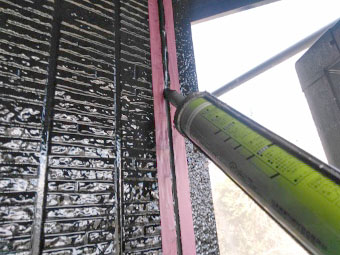

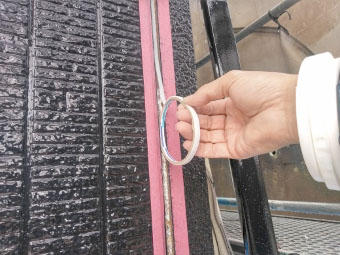

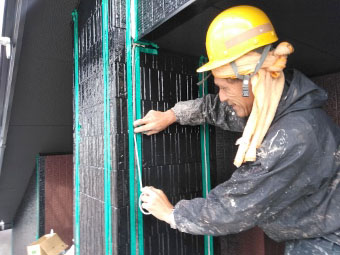

3面接着防止の、ボンドブレーカー貼り付け。

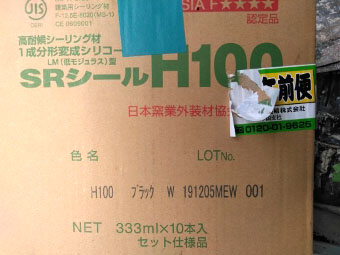

30年耐候の、SRシールH100。
ばっちりです。。
13日目 塗装作業
■サイディング外壁塗装 遮熱塗装
本日は、外壁サイディングの仕上げ。

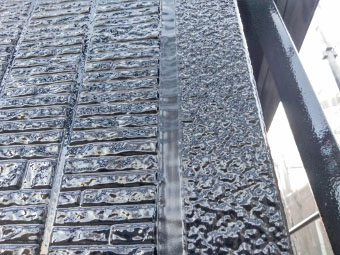

遮熱パラサーモシリコン外壁用の、上塗り工程です。

■付帯塗装 ひさし板金・基礎水切り
付帯塗装は、窓のひさし(霧除け)。基礎水切り
14日目 塗装作業

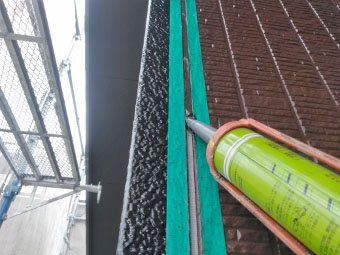

■コーキング交換作業
残っているコーキング工程を、進めます。
コーキング用密着プライマーの塗布
3面接着防止のボンドブレーカー貼り付け。

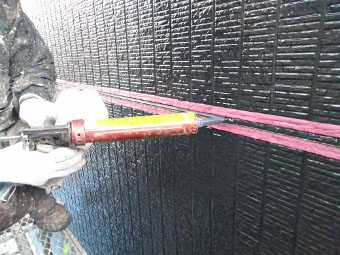

打ち替えの様子です。
コーキングはお打合せの、SRシールH100。
メーカー期待耐用年数は、30年。。
15日目 塗装作業
■コーキング交換
本日もひたすらコーキング作業。
サイディング目地

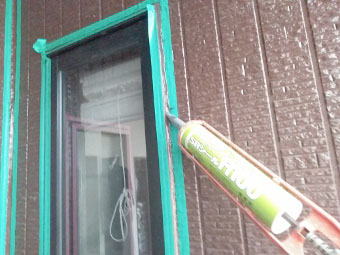

窓サッシ周りも一緒に施工します。
16日目 塗装作業
■コーキング作業 仕上げ

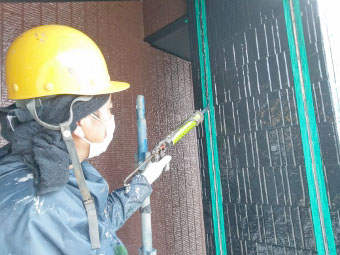

本日はお打合せの工程を、完成予定です。 玄関廻りのサイディング目地を、引き続き仕上げます。 3面接着防止のボンドブレーカー貼り付け後、超耐候SRシールH100。
■付帯塗装 仕上げ

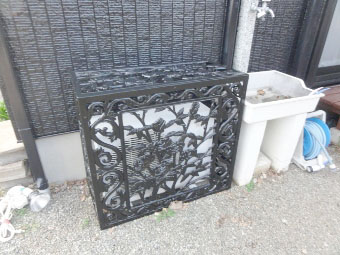

こちらは、お打合せのエアコン室外機カバー。 きれいに色も、統一できました。。

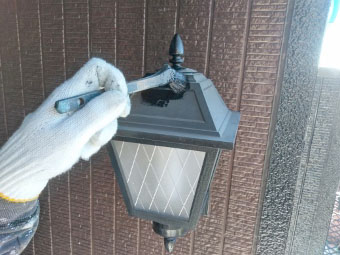

最後に、玄関灯をしあげまして。
明日は、仮設足場の解体です。
■K様 ありがとうございます!
K様 ありがとうございます。
最後まで気を抜かずに頑張ります!
17日目 塗装作業
■すべての作業が完了しました!

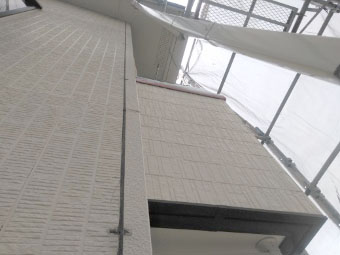

全体の完成写真です。
お忙しい中 工事のご協力をありがとうございました。工事はこれにて完成となりますが、末永くご愛顧のほどよろしくお願いいたします。 ありがとうございました!
~外壁リフォーム工事 外装の色んな所の補修工事~
ジャパンテック神奈川では、工事中の様子をお客様が確認できるように作業写真を更新しております。
もし、『うちの家と同じ壁だ』 『うちとおなじ屋根だ』 と思われた方。
一切の手抜きも工程も減らしておりませんので、あなたの家の塗装工事成功の為に、作業内容は参考にして頂ければと思います。
塗装工事で一番大切なのは、傷みに合わせた作業内容と下地調整です。
外壁3回塗りは当たり前。傷みがひどければ、4回塗り・5回塗りと増やしていきます。
■ジャパンテック神奈川の外壁塗装工事 実績
>>> (18区 すべてのエリア)
>>> (7区 すべてのエリア)
>>> 相模原市、大和市、海老名市、座間市、綾瀬市、厚木市、愛甲郡
>>> 鎌倉市、逗子市、横須賀市、三浦市
>>> 藤沢市、茅ヶ崎市、高座郡
>>> 平塚、秦野、伊勢原、小田原、二宮、南足柄、足柄上郡下郡
>>> 世田谷、町田市、八王子市、調布市、多摩市など
