外壁塗装・コーキング目地交換工事 【住宅ビルダー/ダイワハウス】
1日目から工事完了まで
【 H様邸(大和ハウス)・塗装工事のはじまり~終わりまでの全て】
「家を守るための作業」・「雨漏り対策」・「塗装で塗ると見えなくなる下地処理」・「工事の裏側」を、ご確認ください。
10年~15年に一度の塗替え工事。
全力で工事をさせて頂きます。
1日目 塗装作業
≪工 事 仕 様≫

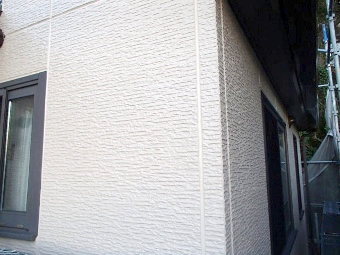

■1階サイディング外壁 ピュアライドUVプロテクトクリヤー (フッ素)
■2階サイディング外壁 プレミアムシリコン塗料 (超耐久タイプ)
■コーキング処理 オートンイクシード (ウレタンコーキングの高耐候タイプ)
■付帯塗装 下地処理 + ファインパーフェクトトップ

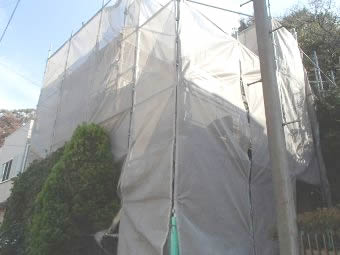

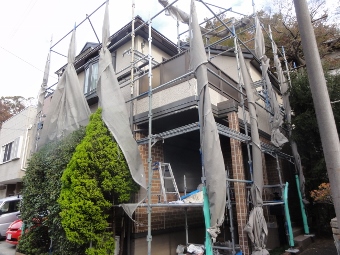

■ 仮設足場 組立

調査時の写真です。

足場の組み立て 完了しました。
明日は高圧洗浄にお伺いさせて頂きます。
2日目 塗装作業

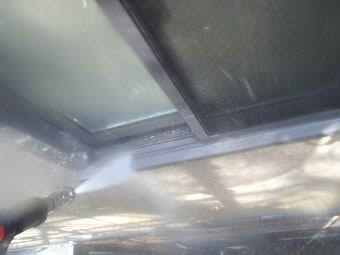

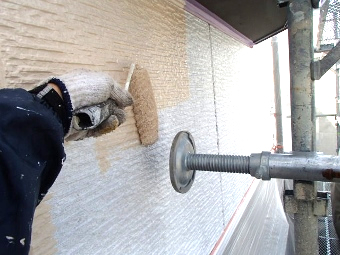

■ 高圧洗浄です

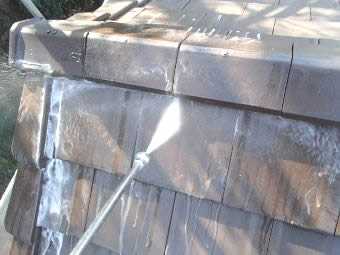

H様 お打ち合わせにはなかったですが、屋根の瓦も洗っておきました。。

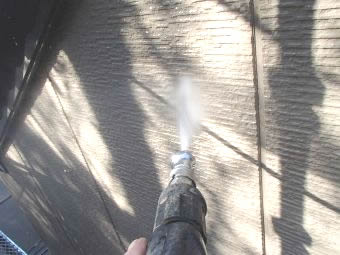

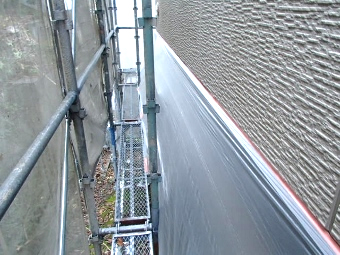

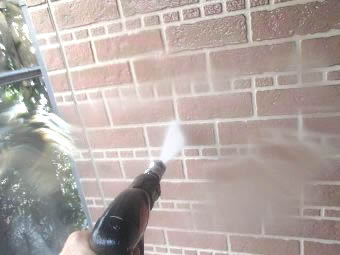

続いて、外壁の高圧ジェット洗浄。 写真は、2階の外壁サイディングの洗浄です。
1階の、外壁サイディングの洗浄です。

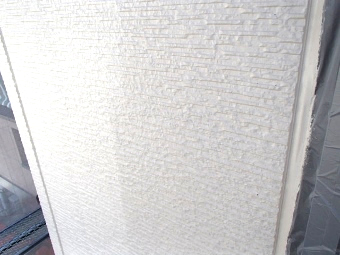

(クリヤー塗装をする壁です)

ガラスサッシや、レール等 きれいになりました。

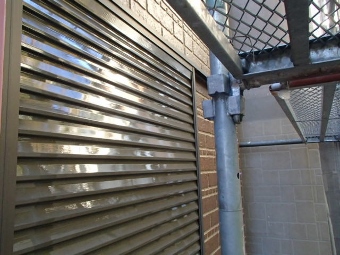

シャッターも。。
ベランダ床は、保護マットを洗いました。

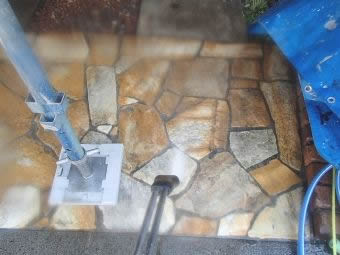

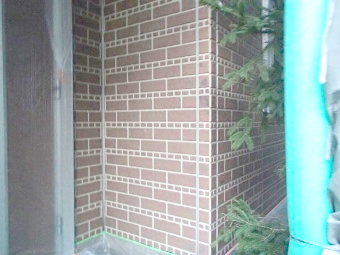

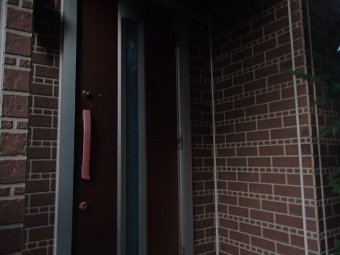

最後に、玄関廻りの石彫タイルを洗って帰ります。
3日目 塗装作業

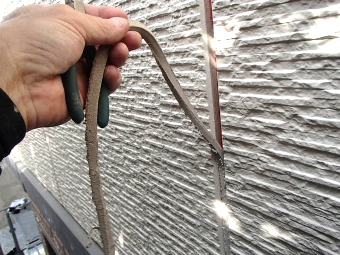

■養生 塗装前の準備

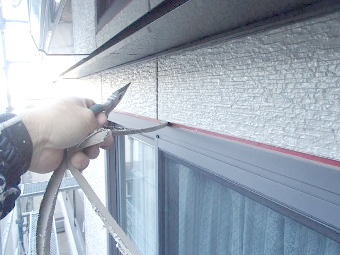

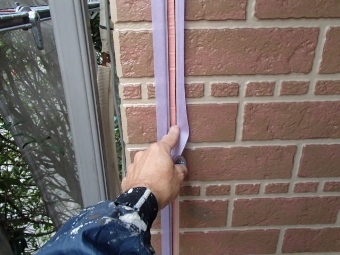

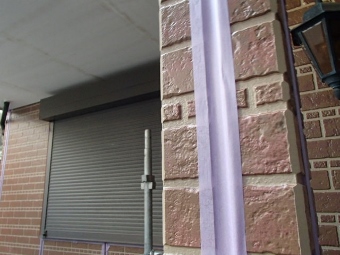

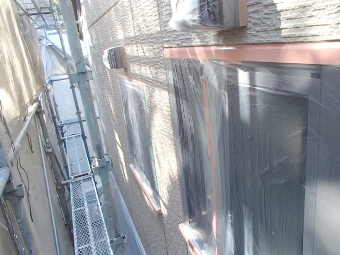

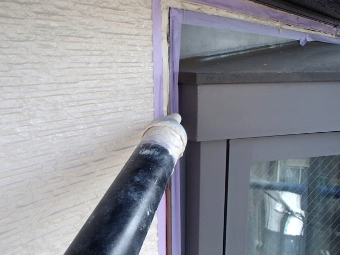

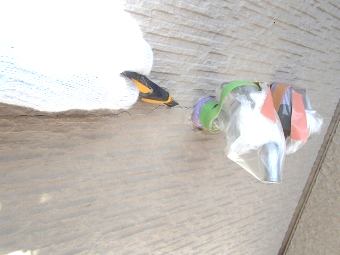

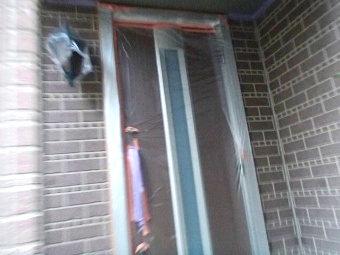

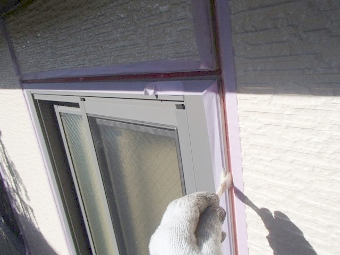

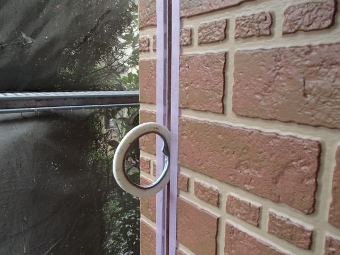

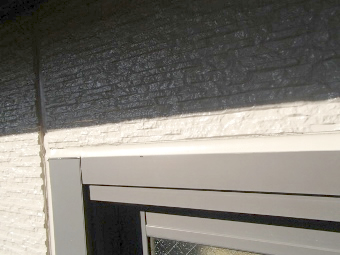

サッシ廻りの養生。 塗料が付着してはいけない箇所を、守ります。
今回は、2階から施工します。 1階は、クリアー塗装のため、養生して2階の塗料が付着しないように、、
■外壁 ひび割れ補修

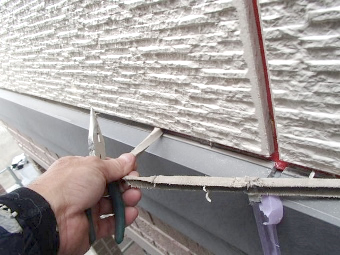

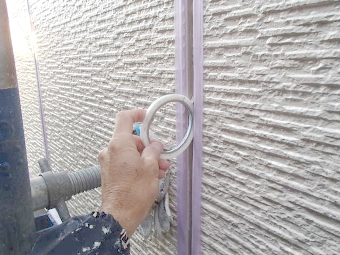

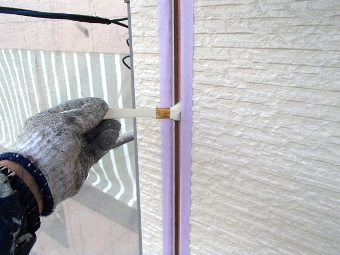

お打合せのベランダ水栓廻りの、クラック処理。
■外壁塗装 1回目

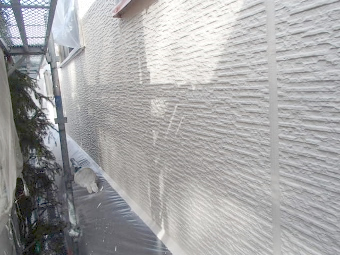

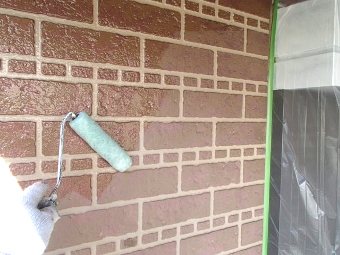

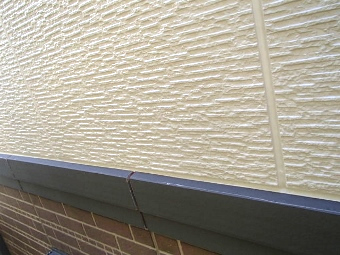

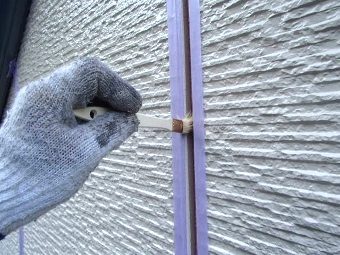

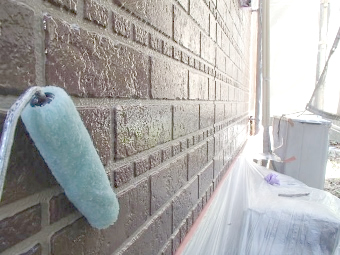

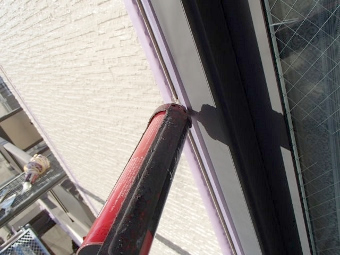

続いて、2階外壁サイディングの下塗り工程。
下塗りから防カビ材配合の、仕様です。
4日目 塗装作業

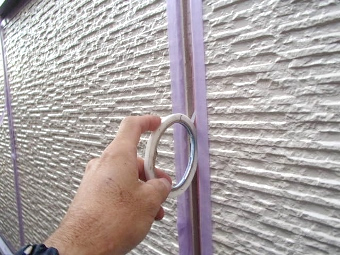

■外壁塗装 2回目
昨日 下塗り工程の2階外壁サイディングは、中塗りです。 ハイブリッドシリコン樹脂。 今までのシリコン系塗材の耐候性能を、アップさせている塗材です。

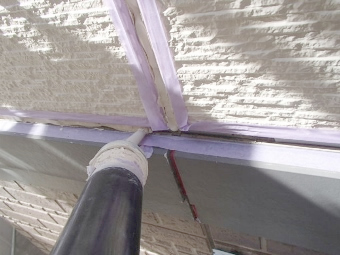

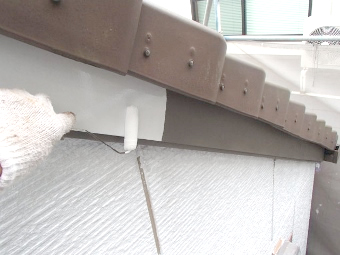

■破風板 塩ビ鋼板 下塗り※

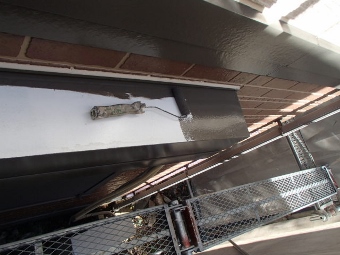

付帯塗装は、破風板の施工です。

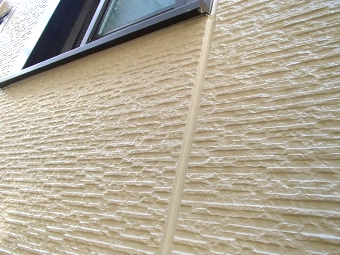

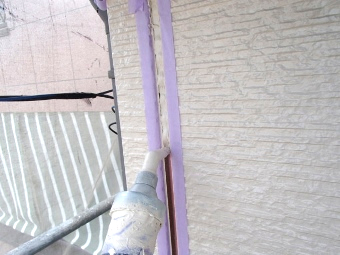

写真は、塩ビ鋼板用密着プライマーの塗布。
■破風板 塩ビ鋼板 上塗り※
上塗りは、ラジカル制御高耐候シリコンです。
外壁サイディングと、耐候性能を合わせて施工後のメンテナンスサイクルの周期を、合わせた仕様です。
5日目 塗装作業

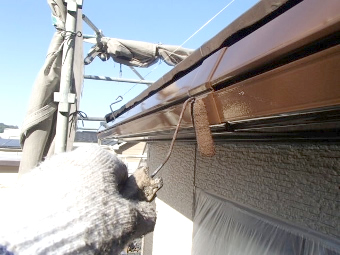

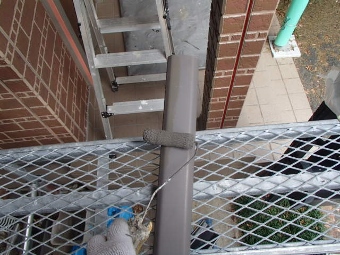

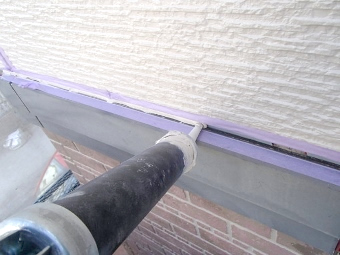

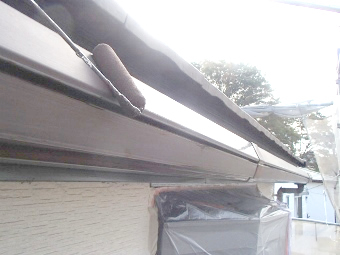

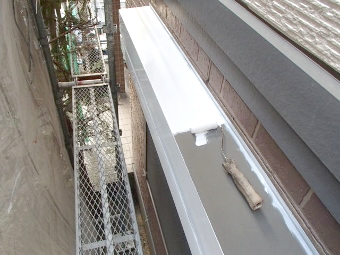

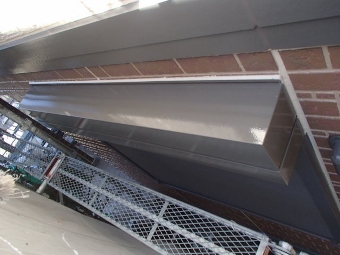

■雨トイの塗装です
本日は、付帯塗装の雨トイから開始します。
ラジカル制御高耐候シリコン樹脂塗装。
■2階 外壁サイディング 上塗り

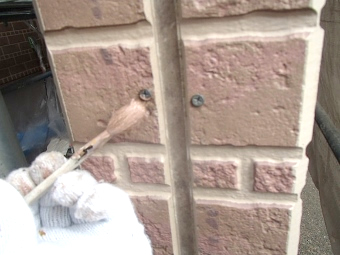

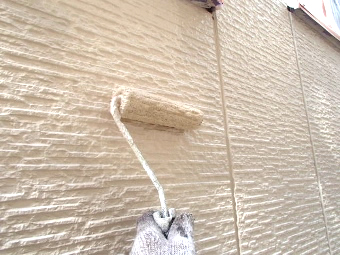

2階外壁サイディングは、上塗りです。
上塗りの様子です。
■シャッターBOX 雨トイ上塗り2回目

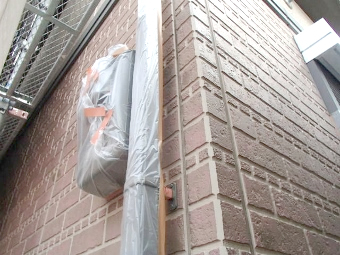

雨トイの上塗りを施工する前に、シャッターBOXの下塗り。 塩ビ鋼板用密着プライマーの塗布

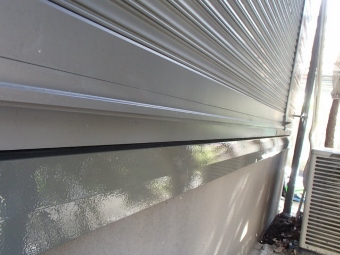

(一般プライマーでは、相性が合わずにブリード現象を起こすことがあります。)
先程の雨トイ もう一度 上塗り。
明日も、良い仕事を頑張ります!
6日目 塗装作業
■コーキング工事 1日目 (撤去)

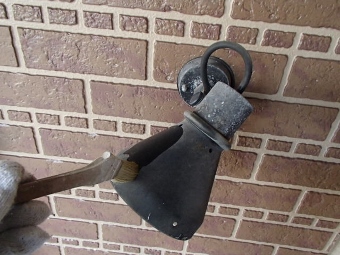

2階は外壁サイディングの上塗りも完成し、ワーキングジョイント目地の施工に進みます。 まずは、既存コーキング材の撤去から。

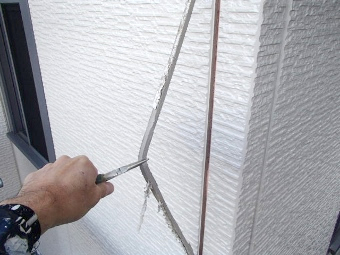

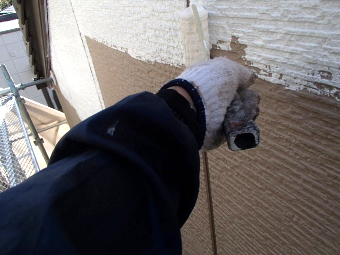

各所、既存の古いコーキング材を撤去します。。

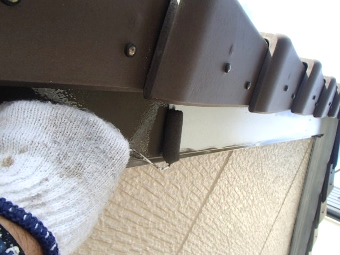

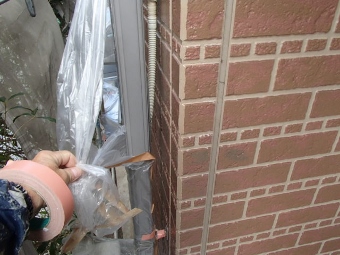

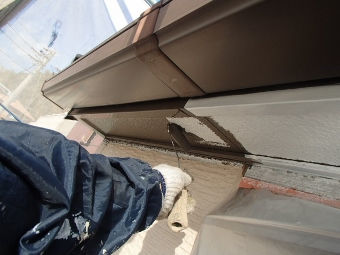

幕板コーキング材の撤去

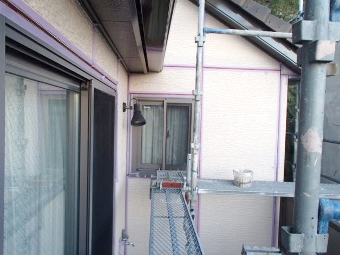

まだ、全てのコーキング材を撤去できておりません。
念のため、雨が侵入しないよう、雨養生です。 明日も、頑張ります!
7日目 塗装作業
■ コーキング目地 2日目 作業
本日も、2階外壁サイディングの目地コーキングの撤去です。

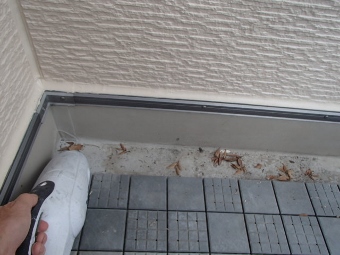

マスキング養生で、明日の打ち替えに備えます。
8日目 塗装作業
■コーキング目地 3日目 作業

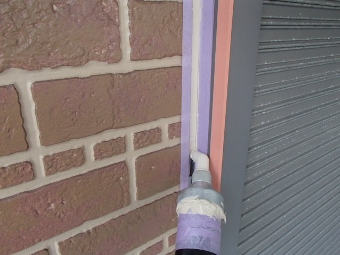

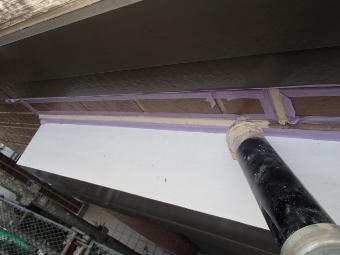

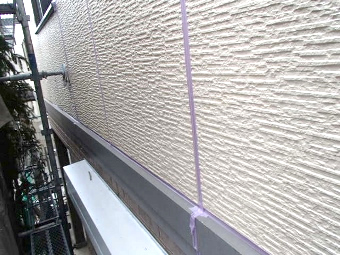

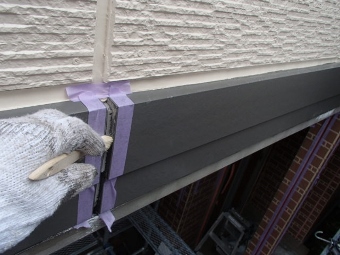

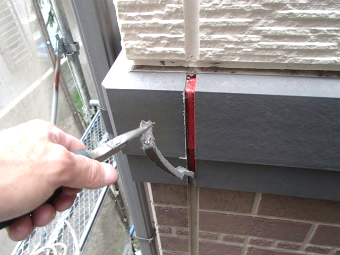

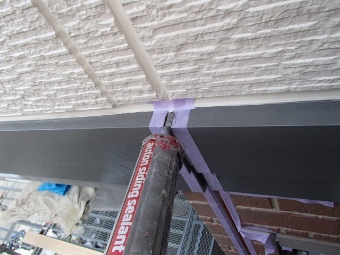

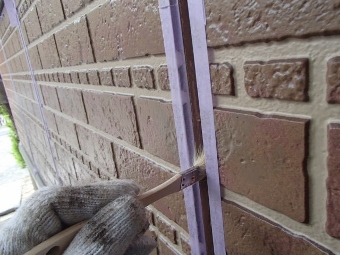

外壁サイディングのワーキングジョイント目地、コーキング用密着プライマーの塗布。
大切な工程。 3面接着防止の、ボンドブレーカー貼り付け。 コーキング材の収縮性能を、100%発揮させます。
新規コーキングは、超耐候のオートンイクシード。
H様 いかがでしょうか。きれいになりました!
9日目 塗装作業
■コーキング目地 4日目 作業

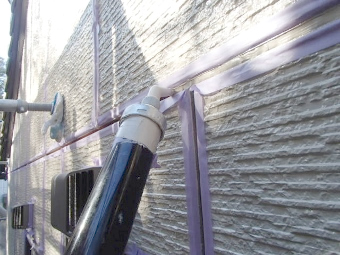

2階外壁サイディングの、ワーキングジョイント目地。 コーキング用密着プライマーの塗布。
3面接着防止の、ボンドブレーカー貼り付け 44~46 超耐候オートンイクシード。。
本日の最後に、1階の養生も行いました。
10日目 塗装作業
■1階 外壁作業
1階の残っているサッシ等、ビニール養生から開始します。

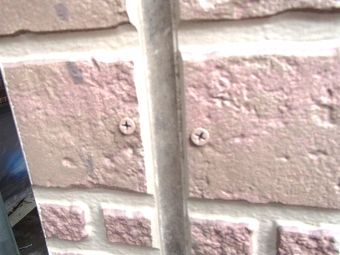

1階はクリアー塗装のため、ビス頭の色を前もって合わせます。。
お打合せの、ピュアライドUVプロテクトクリアー4Fフッ素です。
下塗り工程です。

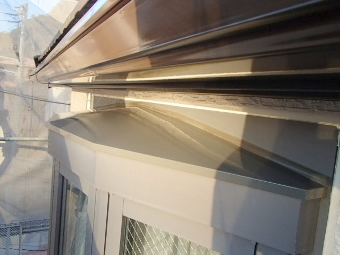

1階のUVプロテクトクリアー4Fフッ素が乾燥する間に、2階の付帯塗装を進めます。 写真は、出窓上のラジカル制御高耐候シリコン樹脂。

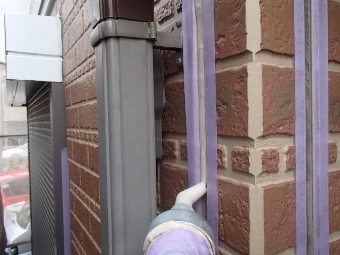

11日目 塗装作業
■コーキング作業 5日目
2階の外壁サイディング。 残しておいた、ワーキングジョイント目地の施工です。
2階サイディングの目地、超耐候オートンイクシードの完成です。
■1階 外壁サイディング塗装
続いて、1階の外壁サイディング。
UVプロテクトクリアー4Fフッ素の上塗り。 本日は、ここまでです。
12日目 塗装作業
■ ビニール養生の撤去

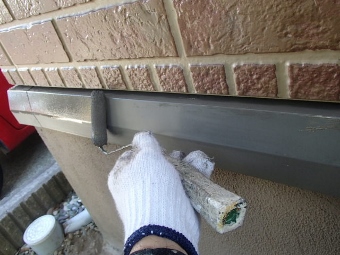

1階のサイディングも完成しましたので、ビニール養生を取り外します。
■付帯塗装を進めます。

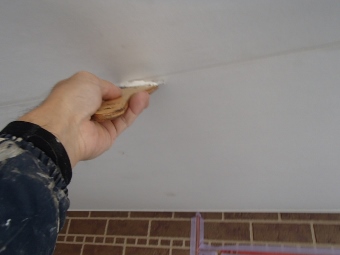

付帯塗装の下塗りです。
付帯塗装の下塗りです。
仕上げ 上塗りです
上塗りの仕上がり写真です。
13日目 塗装作業
■古いコーキング材を撤去
本日は、ひたすらに外壁サイディングの目地材。 古いコーキング材を撤去しました。。

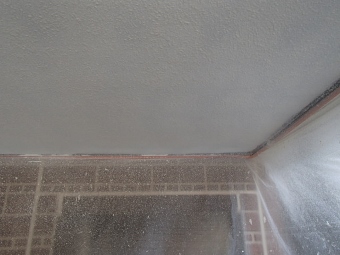

14日目 塗装作業

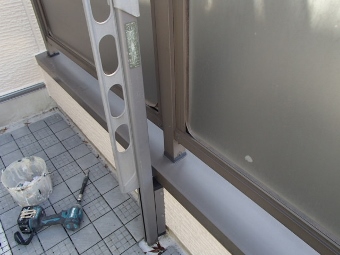

■付帯塗装です

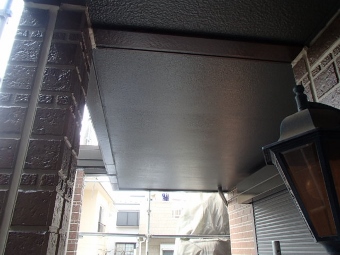

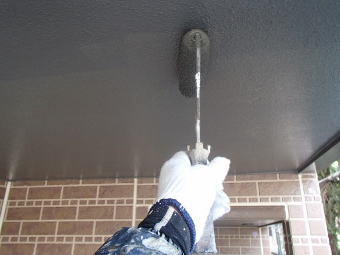

コーキングと同時に、付帯塗装も進めます。 写真は、幕板のラジカル制御高耐候シリコン樹脂。

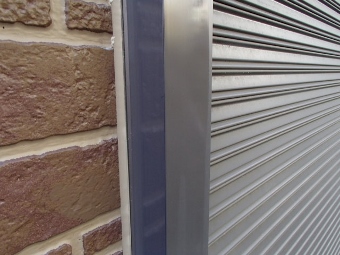

こちらは、エアコン冷媒管保護カバーの、塗装の様子です。
■コーキング マスキング処理
古いコーキング材を撤去した目地は、マスキング養生を行いました。
15日目 塗装作業

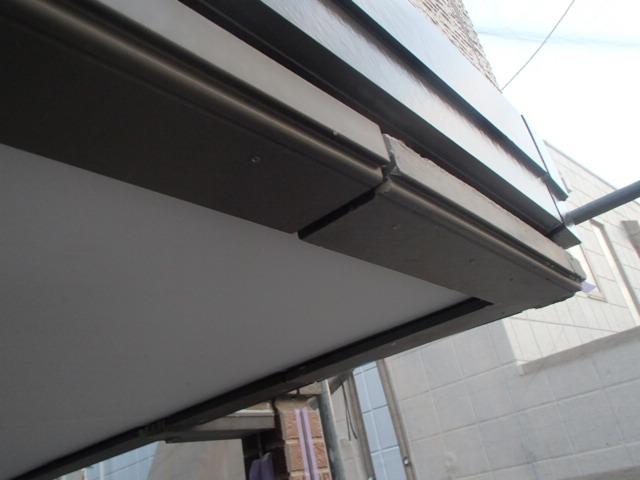

■ベランダ軒天 復旧 補強
お打ち合わせのベランダ軒天を、施工します。

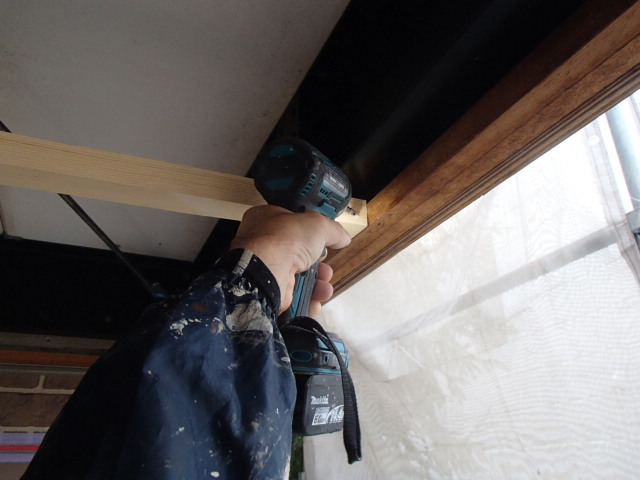

まず、下地の補強から。
下地造作後、ケイカル板を。。
劣化して落下していた飾りモールも、復旧しました。
16日目 塗装作業
■軒天 下地処理&下塗り

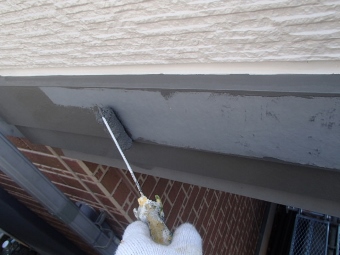

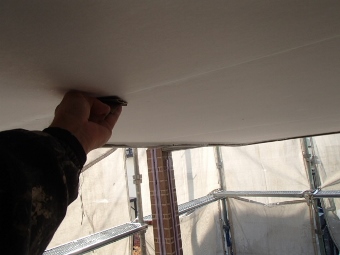

昨日の、ベランダ下の軒天。 ジョイント部をパテ処理

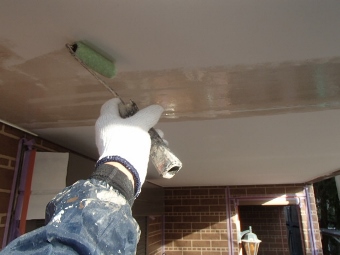

軒天は、下塗りまで施工しておきます。。
■コーキング作業

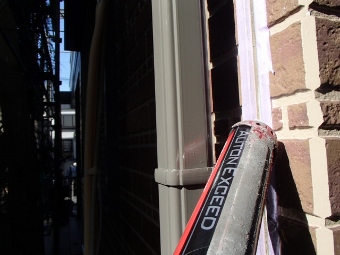

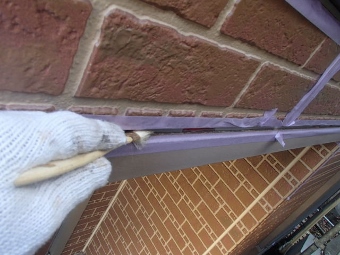

次に、幕板の施工です。 目地のコーキング作業、コーキング用密着プライマーの塗布後 超耐候のイクシードで止水処理。

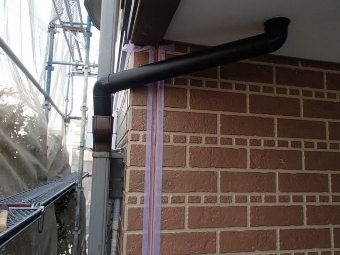

ベランダ下の雨トイは、横の竪樋と合わせました。
帰る前に、外壁サイディングの目地を雨養生して、本日は帰ります。
17日目 塗装作業
■コーキング作業
先日の続きです。 外壁サイディングのワーキングジョイント目地の施工。 コーキング用密着プライマーの塗布。
コーキング材の性能を100%発揮させる、ボンドブレーカー貼り付け
超耐候のオートンイクシードで、完成。
ベランダ下の軒天は、下塗りを2回行います。
きれいに仕上げる為に。。。
18日目 塗装作業
■コーキング作業
本日も、1階外壁サイディングのワーキングジョイント目地の施工です。 プライマーから、超耐候のオートンイクシード。
19日目 塗装作業
■付帯塗装です

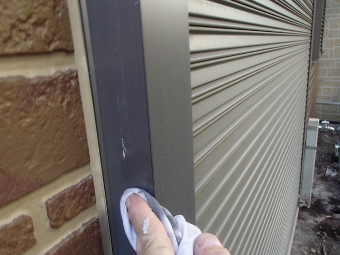

付帯部の塗装。 シャッターBOXの、ラジカル制御高耐候シリコン樹脂。

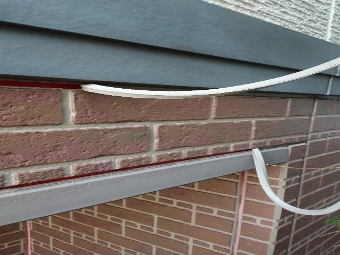

こちらは、基礎廻りの水切り。
先日のベランダ下、軒天は屋根の軒と色を合わせて仕上げました。。
雨戸も同様です。
20日目 塗装作業
■コーキング作業
残っている1階の外壁サイディング、ワーキングジョイント目地の仕上げです。

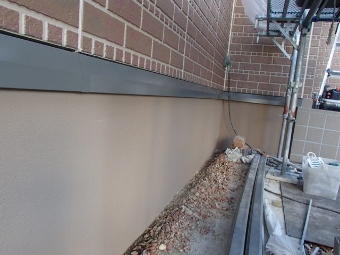

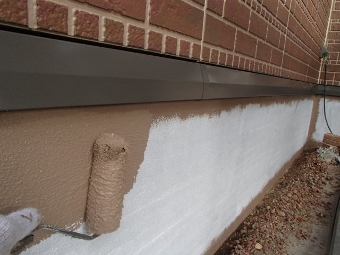

■基礎の塗装
基礎は、お打ち合わせの色です。。
21日目 塗装作業
■基礎塗装の仕上がりの様子
基礎塗装の仕上がり後の様子です。
きれいになっております。

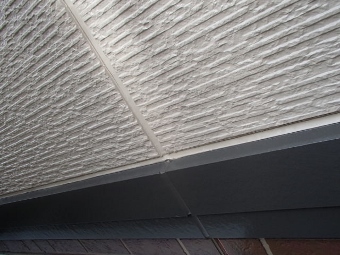

■ベランダ下 軒天模様付け
ベランダ下の軒天は、玉吹きをしました。
■塗装の為に外していた竿復旧

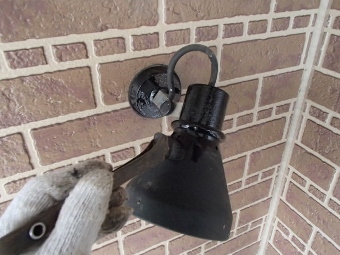

きれいに塗り込むため、取り外しておいたベランダの竿掛けを復旧。
■窓回り 清掃
サッシ廻りは、清掃です。
22日目 塗装作業

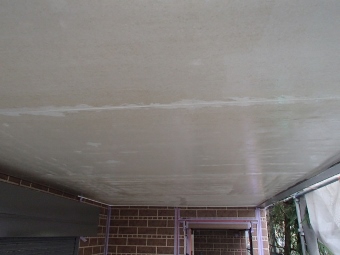

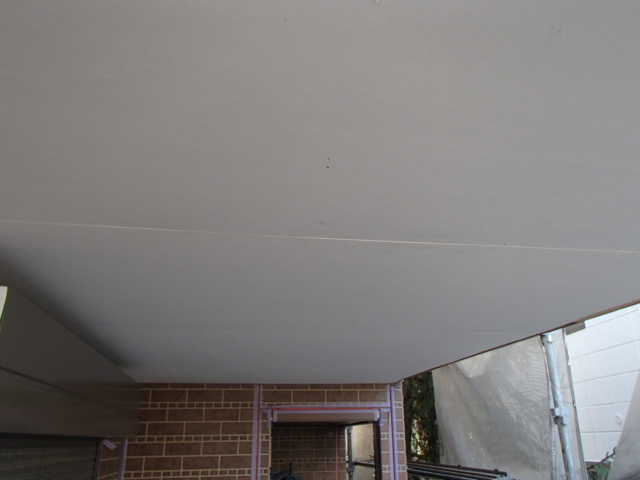

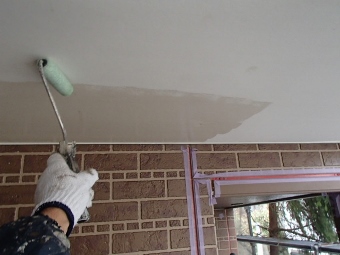

■ベランダ上裏 軒天仕上げ

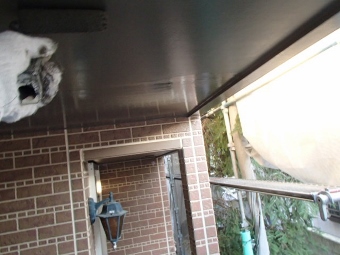

ベランダの軒天も、仕上げです。 こちらは、塗料の吸い込みが激しかったため 5回塗りとしました。。 頑張りました。。
■エアコンカバーの復旧
エアコン冷媒管保護カバーも、復旧します。
■窓回り 清掃
ベランダ等、
お庭廻りも清掃致します。
■あとは足場の解体
あとは、仮設足場の解体です。
23日目 塗装作業
■足場解体 完了

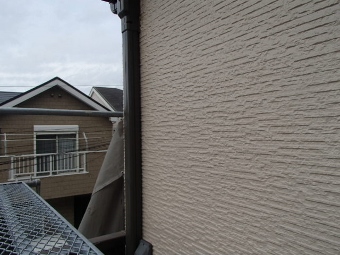

仮設足場の解体も終わり、全ての工程の完成です。
H様 工事中のご協力を、ありがとうございました。
下地調整から仕上げまで、丁寧な仕事ができたと思います。
今後は、自主点検に励みますのでよろしくお願いいたします。
ありがとうございました。
~外壁リフォーム工事 外装の色んな所の補修工事~
今日から我が家はキレイにかわる
外壁塗装リフォーム
■塗替え 防水 屋根交換工事なら
0120-770-591
0120-770-591
にご連絡下さい
■ジャパンテック神奈川の外壁塗装工事 実績
>>> (18区 すべてのエリア)
>>> (7区 すべてのエリア)
>>> 相模原市、大和市、海老名市、座間市、綾瀬市、厚木市、愛甲郡
>>> 鎌倉市、逗子市、横須賀市、三浦市
>>> 藤沢市、茅ヶ崎市、高座郡
>>> 平塚、秦野、伊勢原、小田原、二宮、南足柄、足柄上郡下郡
>>> 世田谷、町田市、八王子市、調布市、多摩市など
